龜山樂活運動館

計畫概要

  • 項目 龜山樂活運動館
  • 類別 居住環境 - CON-11
  • 完工 2027 年上半年
  • 經費 7.2 億
  • 狀態 已開工
  • 官網 地址及進度

2024/08/16 開工典禮:

工程計劃概要

  • 建築規模:地上三層,地下一層 (建物高度 21.2m·開挖深度約 6.85m)
  • 總樓地板面積:7814.04m2(約 2634 坪)
  • 建築構造:B1F-1F 鋼筋混凝土/1F-RF 鋼構造
  • 主要工作項目:結構、屋頂鋼構、不鏽鋼游泳池主池體、裝修、電氣、給排水、消防、弱電、空調及景觀等工程
  • 工程經費:約 7.2 億元(教育部體育署補助款 1 億)
  • 预定完成日:116 年上半年
  • 綠建築標章:銀級
  • 智慧建築標章:合格级
  • 停車位(含平面停車場):汽車 73 輛、機車 80 輛

基地位置; 基地臨復興三路及文化二路交叉口,原華亞公園之北側,基地東北角與坪頂消防隊接鄰, 東南側鄰近廣達研發大樓, 東側有處隆起土丘。


陳雅倫 2024/07/03: 龜山國民運動中心幾經流標,終於發包出去囉~預計今年下半年度動工!位置就座落在復興三路與文化二路口!
過去編列 6 億元的經費,無奈經過烏俄戰爭導致原物料上漲,原本恐面臨減項發包。 雅倫認為龜山人口成長迅速,龜山人好不容易等到國民運動中心,因此雅倫在議會強力爭取追加經費,保留游泳池、綜合球場等設施,最終感謝體育署同意補助經費才讓龜山國民運動中心順利發包!

樓層 主要空間設施
3層 桌球教室, 韻律教室, 飛輪教室, 綜合球場
2層 體適能室
1層 25M 游泳池, SPA 池, 冷熱水池, 兒童游泳池, 烤箱蒸氣室, 衛浴設備, 辦公室, 大廳
地下1層 停車場, 機房

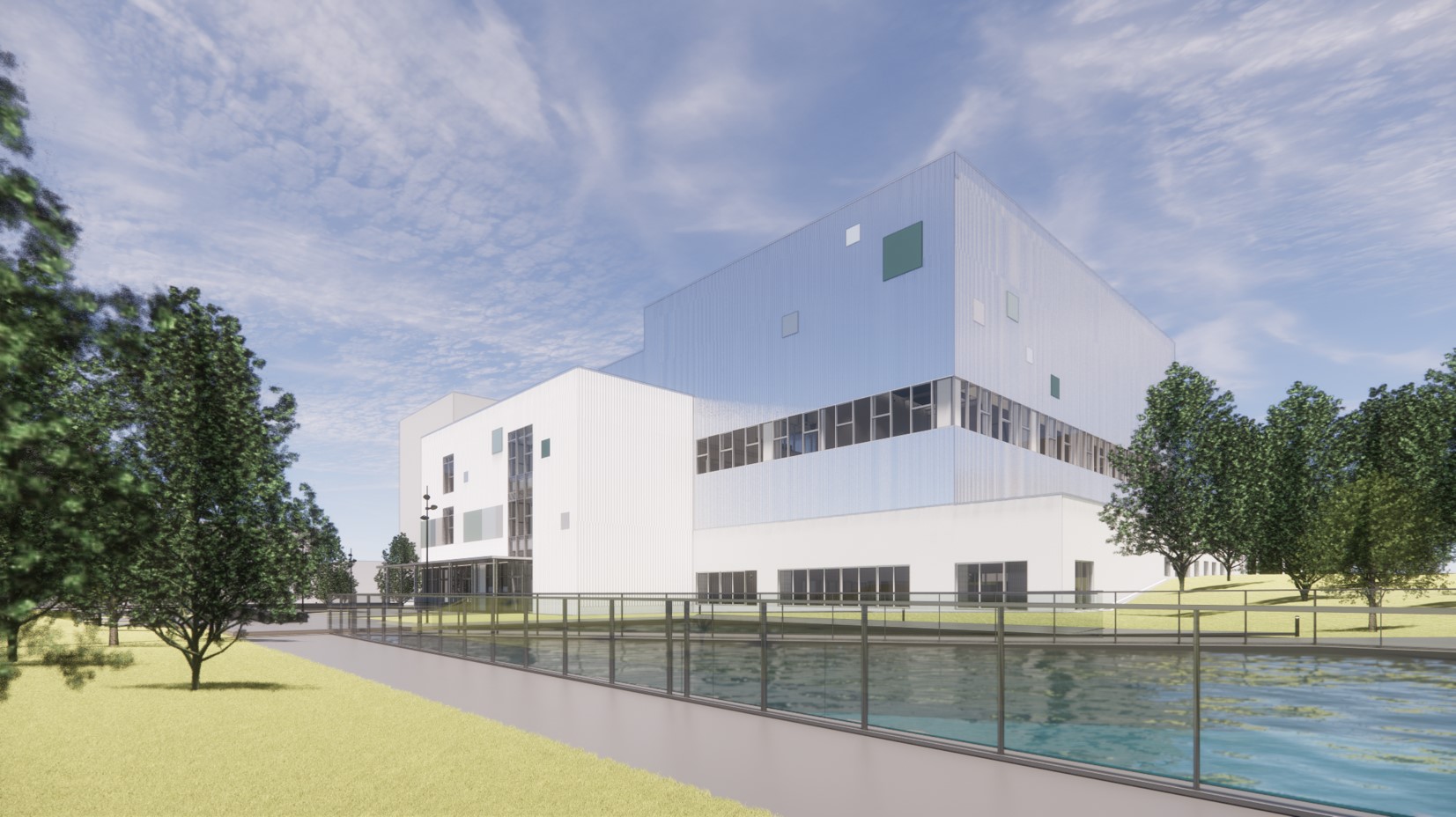

c11-2.jpegc11-4.jpeg 外觀圖 c11-3.jpeg 一樓未來游泳池的透視圖

c11-5.jpeg 綜合球場在三樓

牛煦庭 臉書 2024/07/02: 除了向體育署 爭取一億元的經費讓龜山國民運動中心順利決標。今天早上抽了時間會勘,確認了我們和 國土署 爭取的 人行道更新工程 內容。 這個案子將使大湖國小周圍的通學步道改善計畫,擴大延伸至公西里復興街、以及大湖紀念公園周邊,讓生活品質再改善、行人安全再提升!

李宗豪議員臉書 2024/07/01: 目前也已經爭取到中央體育署補助,等待流程完備後,預計能在下半年開工。 我也向局長建議,龜山人口組成年輕化,希望能在國民運動中心配置加入幼兒體適能,提供小朋友一個優質的場域鍛鍊身體,並透過計畫性的訓練,提升身體各項機能、改善特殊兒發展問題等。

聯合新聞網 2024/04/03 國民運動中心 龜山可望下半年開工: 龜山國運中心進度最樂觀,可望下半年開工、2027 年完工。 體育局綜合規畫科長許惠萍回應,龜山國運中心去年 1 月 4 日完成規畫設計後招標,但無廠商投標,3 度流標,經檢討,總經費由原 6 億元調整為 7.2 億元,已重新招標,同時爭取中央補助。

自由時報 2024/03/28 桃園龜山運動中心工程費 3.3 億漲到 7.2 億

龜山國運中心基地面積九八六四.六二平方公尺(約二九八四.○ 四坪),規劃地上三層、地下一層建物,設有室內溫水泳池、體適能中心、飛輪教室、韻律教室、桌球室、綜合球場等設施,特色運動項目選定兒童運動專用區域。


依據 施政成果透明資訊網 預計 2025 年 6 月完工。都審中 預計 2023 年 3 月招標。 也就是 完工日需要依據實際動工日往後延。

陳雅倫 2023/10/25: 《強力爭取龜山國民運動中心》 龜山國民運動中心,原已編列 6 億經費,無奈烏俄戰爭影響,國際原物料上漲,連續流標 3 次。 經詢問體育局長及副市長的過程,體育局長尚未進入狀況,國民運動中心都已流標了三次,卻連要追加多少預算都不知道 🤷‍♀️ 最後副市長 #沒有正面回覆同意追加預算支持龜山唯一的國民運動中心 ,現在龜山人只能去鄰近的新北林口、桃園區使用運動中心,跨縣市還不能使用市民卡優惠! 雅倫會繼續強力督促市府,願早日完成龜山國民運動中心!

2021/04/17 聯合新聞網稱:桃園市政府喊出要建設 11 座國民運動中心、5 座體育園區,但牛煦庭議員質疑龜山與八德國民運動中心進度拖延,淪為政治口號。市府體育局指出,龜山國民運動中心新建工程經費約 3.3 億元,因向教育部體育署申請前瞻基礎建設計畫-充實全民運動環境計畫補助 2 億元,正由體育署審辦計畫書,經費尚未編列,才無法動工。運動設施科長姜相維也提到,龜山鄰近新北林口,為與林口國民運動中心區隔,因應龜山區新移入人口多,龜山國民運動中心規畫引進 6 歲以下孩童的體適能課程,迎合年輕家庭的需求。

2021/10/01 陳雅倫議員 質詢:龜山國民運動中心停滯 問題,體育局稱最遲 2022 年 1 月 修訂計畫書送中央再審。原計畫書與林口國民運動中心的設施重疊性太高。 中國時報 2021/10/02 也指出 桃市府蓋運動場 執行率未過半, 龜山國民運動中心部分,規畫設計已有雛型,預算到位便能執行,內部場館配置會依經費多寡滾動式調整。 所以需要議員們持續加強監督力道。

建設詳情

龜山國民運動中心
依據 Facebook 2023/01/06 桃園市政府工務局 公共工程招標公告: 桃園市龜山國民運動中心新建工程已上網公開閱覽,即將招標。 根據公開閱覽資料,龜山國民運動中心為地下 1 層、地上 3 層建築,總樓地板面積為 7814.25 平方公尺,地下 1 層為停車空間,約有 36 個車位。1 樓戶外空間另設有汽、機車停車位

依據 施政成果透明資訊網: 預計完成日期 2025/06/01 日。

2022/06/13 聯合新聞網, 龜山國民運動中心,體育局表示,已確定會蓋在復興三路、文化二路口的華亞園區內,儘管過去因爭取不到體育署經費而延宕,但市府決定用地方統籌分配款自己蓋,總經費 6 億元,今年已編列 9310 萬元預算,預計年底發包,2023 至 2025 年再逐年編列建設經費。

自由時報 2022/04/30 斥資 6 億 龜山運動中心年底發包 桃園市政府增設多間運動場館希望滿足民眾運動需求,議會定期會昨由市府體育局工作報告時,多位議員質疑場館工程與設備品質不佳、屢遭民眾投訴,議員林俐玲、陳雅倫、牛煦庭更砲轟龜山國民運動中心喊了兩年卻遲未動工,「難道是在騙龜山人」?

體育局長莊佳佳答詢說,有瑕疵的場館都已進行改善,龜山國民運動中心原預估施工經費三億三千萬元,受物料上漲等因素影響,總經費提高到六億元,市府將使用統籌分配款、分三年逐年編列預算,預計今年底就能發包動工。

預計興建龜山國民運動中心? ,原規劃 2019 年開始進行用地變更。

2019/04/29 Yahoo 新聞稱:副市長李憲明和體育局長莊佳佳都表示,龜山區國民運動中心已選定於龜山區復興三路華亞園區內的機關用地,目前已著手辦理土地個案變更, 原預計 2020 年 4 月動工興建,約 2025 年 6 月完工。林議員尊重市府的法和規劃,要求市府即將籌編明年度預算時,務必將預算納入並於 2020 年 4 月如期動工。
