A7 廣場開發廣 18 廣 19

計畫概要

  • 項目 A7 廣場開發廣 18 廣 19
  • 類別 居住環境 - CON-12
  • 日期 2023/09/20 - 2025/08/19 (已經延長至 2026/02/27)
  • 經費 615,890,836
  • 狀態 施工
  • 主辦單位 內政部土地重劃工程處
  • 設計監造 中興工程顧問股份有限公司
  • 施工單位 東鈺營造股份有限公司
  • 通報 全民督工專線及網址 0800-009-609, http://www.pcc.gov.tw
  • 主管機關 內政部土地重劃工程處

停 18 立體停車場原預計 2022/11/15 完工,2022/8/12 日第三次開標。 A19 廣場開發案 牛議員辦公室釐清 2022/6/23, 7/15 兩次招標都無廠商投標。 2023/3/10 日第五次招標, 3/30 日開標。

建設詳情

內政部 土地重劃工程處 機場捷運 A7 站地區區段徵收公共工程第七標廣場地下停車場工程

一、計畫緣起.
「機場捷運 A7 站地區區段徵收公共工程」為配合桃園龜山與新北林口地區都市發展,及機場捷運系統之全線通車,結合大眾運輸導向發展模式與生活機能,積極開發捷運系統 A7 站區周邊土地,以整合站區周邊土地開發作業並兼顧捷運運量與營運成本,區內產業專用區土地的提供可吸引科技廠商之進駐。

機場捷運已全線通車,搭乘需求量上升,為提供利用機場捷運 A7 體育大學站作為通勤、通學人士、合宜住宅住戶及鄰近住戶,給予採短程通行所乘坐汽機車及自行車之停車空間,預期於廣 19 地下停車場完成後,可減少機場捷運 A7 體育大學站區附近之停車亂象及維持良好的停車秩序。其地面景觀設施完成後,可提供通行者一個良好的休憩空間,人行天橋部分未來將可串聯合宜住宅及鄰近中商區之連通空橋系統,形成一連貫性並具有特色之空中廊道,提供人行穿越各中商區之另一空中動線;另公滯 2 可作為防災與休閒步行之場所。

二、範圍:

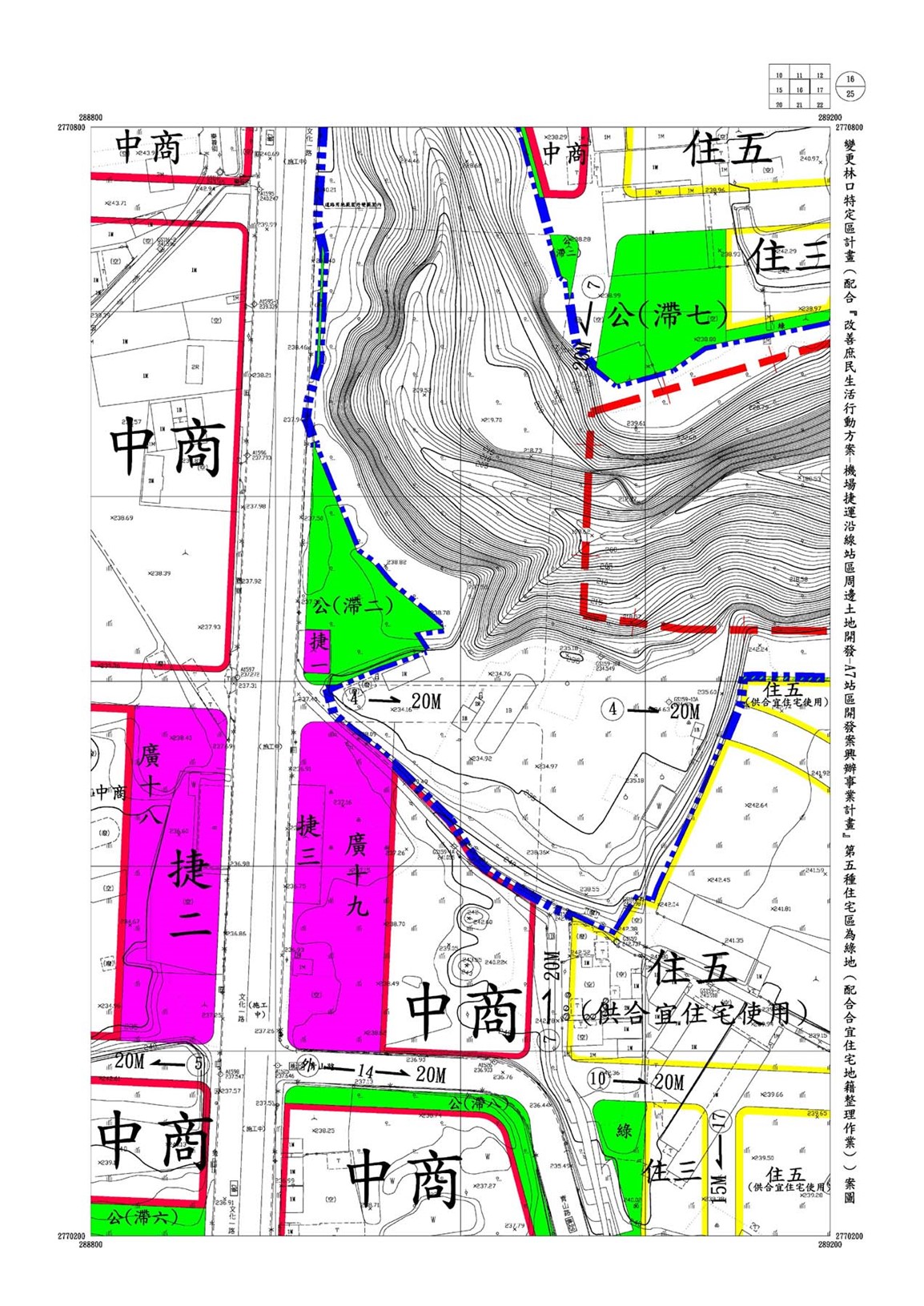

位於林口特定區之機場捷運 A7 站(體育大學站)周邊之廣場 18、廣 19 及公滯 2、公滯 8 部分用地。

三、面積:約 1.72 公頃.
四、主辦機關:內政部土地重劃工程處


Facebook 2025/10/16 網友質疑的工程標示(如圖二) 屬於上面廣 19 的地下停車場。 但圖三應該是上圖中的中商建案在整地? (希望網友協助釐清

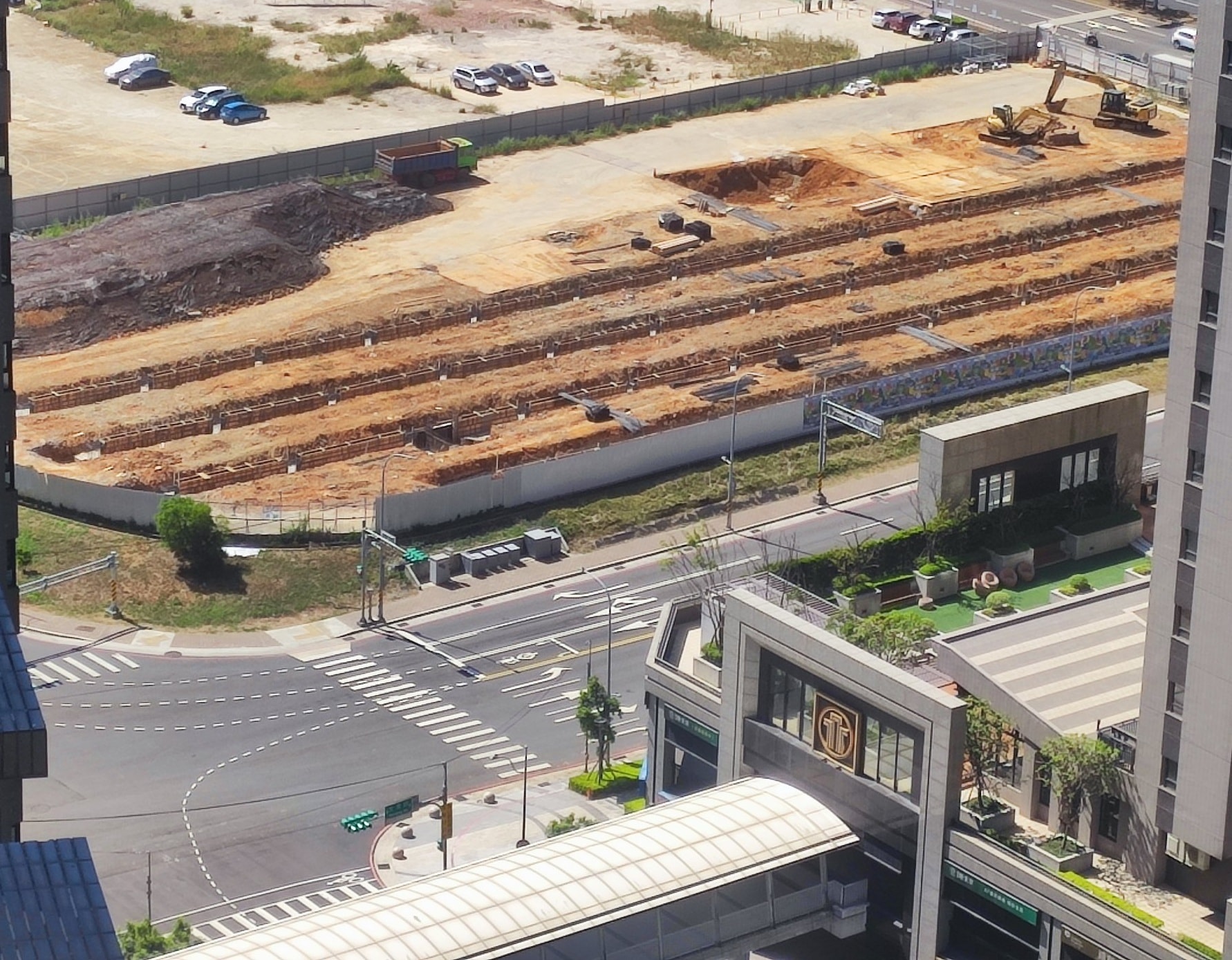

c12-3.jpeg 圖二: 工程標示 - 廣 19 的停車場工程 c12-4.jpeg 圖三: 應該是中商建案工程, 與標示似乎不是同一件事???

facebook 2025/05/10: 截至 2025/04 月底實際進度 35%, 施工延長 2023/09/20 - 2026/02/27

廣 18/19 廣場用地開發
依據桃園縣擬定都市計畫審核摘要表, 考量大眾運輸導向發展 Transit-Oriented Development, TOD 規劃構想, 形塑大眾運輸節點周圍以行人導向規劃廣場用地 2 處, 計畫面積 1.36 公頃。

土地重劃工程處 機場捷運 A7 站區周邊人行空橋與廣場地下停車場開闢工程目前辦理情形?

「機場捷運 A7 站地區區段徵收公共工程第七標廣場地下停車場工程(含人行空橋)」細部設計成果已召開審查會議辦理審查,並由設計單位依審查委員審查意見辦理第 2 次修正, 111/1/31 前完成細部設計成果審查及核定程序後,續辦工程發包作業;另捷運限建範圍內本工程對捷運設施影響評估報告,已委託中華民國大地技師公會辦理審查,將依審查結果配合修正及納入細部設計圖資。 公共工程第七標: 機場捷運 A7 站地區區段徵收公共工程第七標(廣場及地下停車場工程) 招標日期 2018/02/21, 決標日期 2022/06/05, 金額 368,986,956 廣 18 & 廣 19 廣場用地,及地下停車場 - 2022/05/24 公開招標, 2022/06/23 開標
