變一文學路樂善一路延伸計畫

計畫概要

  • 項目 變一文學路樂善一路延伸計畫
  • 類別 交通建設 - CON-13
  • 動工 2025/10/16
  • 完工 2029 年上半年完工
  • 經費 6.4 億元 (中央 6.07 億, 地方 0.33 億)
  • 狀態 2025/8 月底決標, 2025/10/16 開工

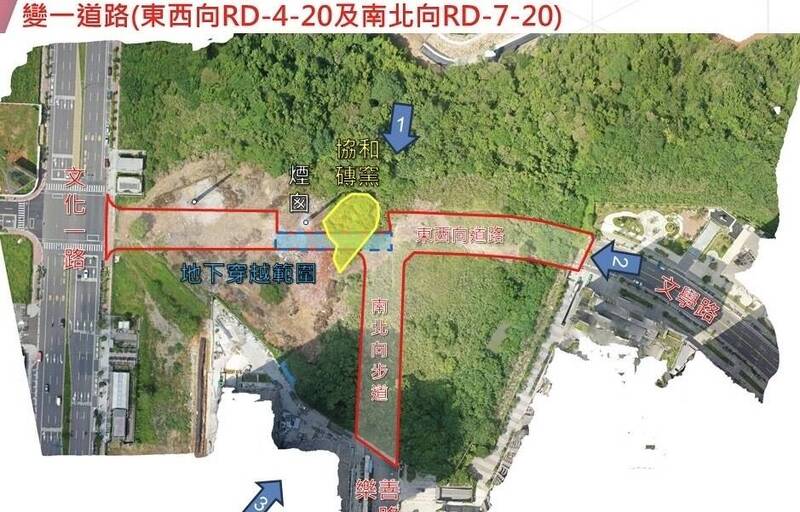

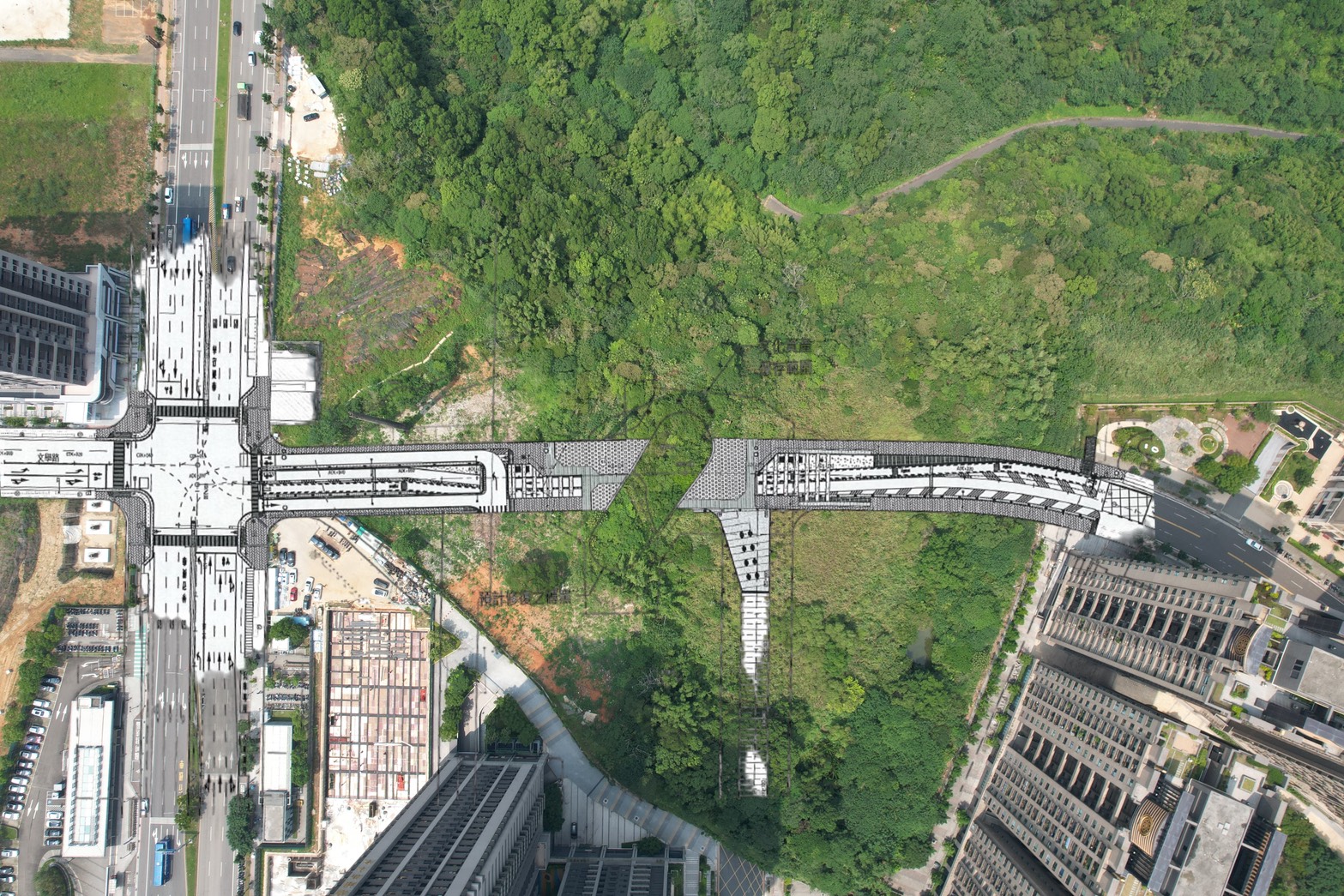

  • 項目 文學路走地下道、從原先雙向兩車道變成雙向一車道,樂善一路僅剩步道。
  • 效益
    • 保存磚窯廠文化資產
    • 因文青里原本對外道路僅一條, 導致交通壅塞,本工程可解決當地交通問題,紓解流量。
  • 主辦機關 桃園市政府新建工程處
  • 設計單位 世合工程技術顧問股份有限公司
  • 監造單位 世合工程技術顧問股份有限公司
  • 施工廠商 茂成建設股份有限公司
  • 桃園市府資訊查詢: 市府公布的進度請查詢 施政成果資訊網 2025/02/17 整體進度 37%?

Yahoo!新聞:

工務局提到,此案道路工程基地位於龜山區,範圍自文化一路延伸至文學路,全長約 300 公尺、寬 20 公尺,其中包含一段長度約 40 公尺及寬 8.5 公尺的地下化路段。主要施作內容包含新闢道路及隧道、設置人行步道、完善排水系統、路燈照明設施及綠帶景觀等,同時將電力與電信管線地下化,讓市容更美觀,此外,工程特別保留了協和磚廠文資建築,達到建設發展與文化保存雙贏。此案總經費約 6 億 4000 萬元,內政部國土管理署補助 6 億 751 萬元,其餘由桃園市政府自籌,工程預計於 118 年上半年完工。

工務局表示,工程以「安全、便捷、人本、永續」為核心理念,採用管冪工法開挖隧道,穿越龜山樟腦寮協和磚廠下方,並設置懸臂式擋土牆與排樁,確保道路結構穩固與行車安全。同時,於磚窯及煙囪外部加設鋼構支撐,維護歷史建築協和磚窯的完整性,兼顧交通建設與文化保存。此外,亦設置人行步道銜接磚廠,融入在地文化意象,結合公共設施與社區空間,營造以人為本的友善道路環境。工程透過新闢道路串聯文化一路與文學路,有效紓解當地交通瓶頸,不僅提升都市景觀與交通效率,更兼顧區域發展,打造兼具交通便利與人文底蘊的特色環境。


自由時報 2025/09/03 桃園龜山 A7 變 1 道路流標 4 次終於決標 預計 2025/10 月下旬開工

桃園市龜山區機場捷運 A7 站區開發案區外道路(變 1)道路新闢工程,為顧及歷史建築磚窯廠煙囪,從高架改為地下化設計,工程歷經 2 輪 4 次流標,終於在上月底決標,總工程經費逾 5 億元,預計 10 月下旬動工,施工期約 3 年,完工後文學路將打通至文化一路,紓解 A7 站周邊道路交通擁塞問題。

變 1 道路計畫將文學路打通至文化一路,長約 300 米,原設計採跨橋方式跨越龜山樟腦寮協和磚廠文資保留區,但恐會破壞磚窯煙囪且造成磚窯廠上方空間不足,市府於 2023 年決議改採地下道穿越方式,讓歷史建築保留與道路工程雙贏。

桃市府新建工程處官員表示,變 1 道路工程已於上月底決標,總工程經費逾 5 億元,將於 10 月下旬動工,施工期約 1080 個日曆天,預計 2028 年完工。


陳雅倫臉書 2025/09/03:

變 1 招標出去了,原高架雙車道變成地下單車道

【變 1 文學路打通】等了 2 年多,終於決標了,最後決標金額 5.3 億,若兩年前《變 1》高架版本約 5.7 億,如果當時張善政市府願意聽雅倫建議,用當年度超徵稅額投資龜山,補足變一因為烏俄戰爭原物料漲價造成的預算缺口,也許《變 1》現在已經跟變二牛角坡路橋一樣,可以通車了。

可惜現在等了 2 年多從 T 字路變成一字路,文學路高架改地下,樂善一路車行空間不見了 ,目前僅人行規劃,而且原本「高架雙線雙車道」,變成「地下雙向單車道」,如此一來,文學路紓解文青路交通的效果恐減半。

現在《變 1》本案工程預計 114 年 10 月下旬開工,工期約3年,預計 117 年底完工。 期望張善政市府後續能如期如質的來興建,不要再拖延跟增加預算了,讓文青里能夠盡快有第二條聯外道路。

(圖為 2023 年雅倫質詢提出的五大疑問)

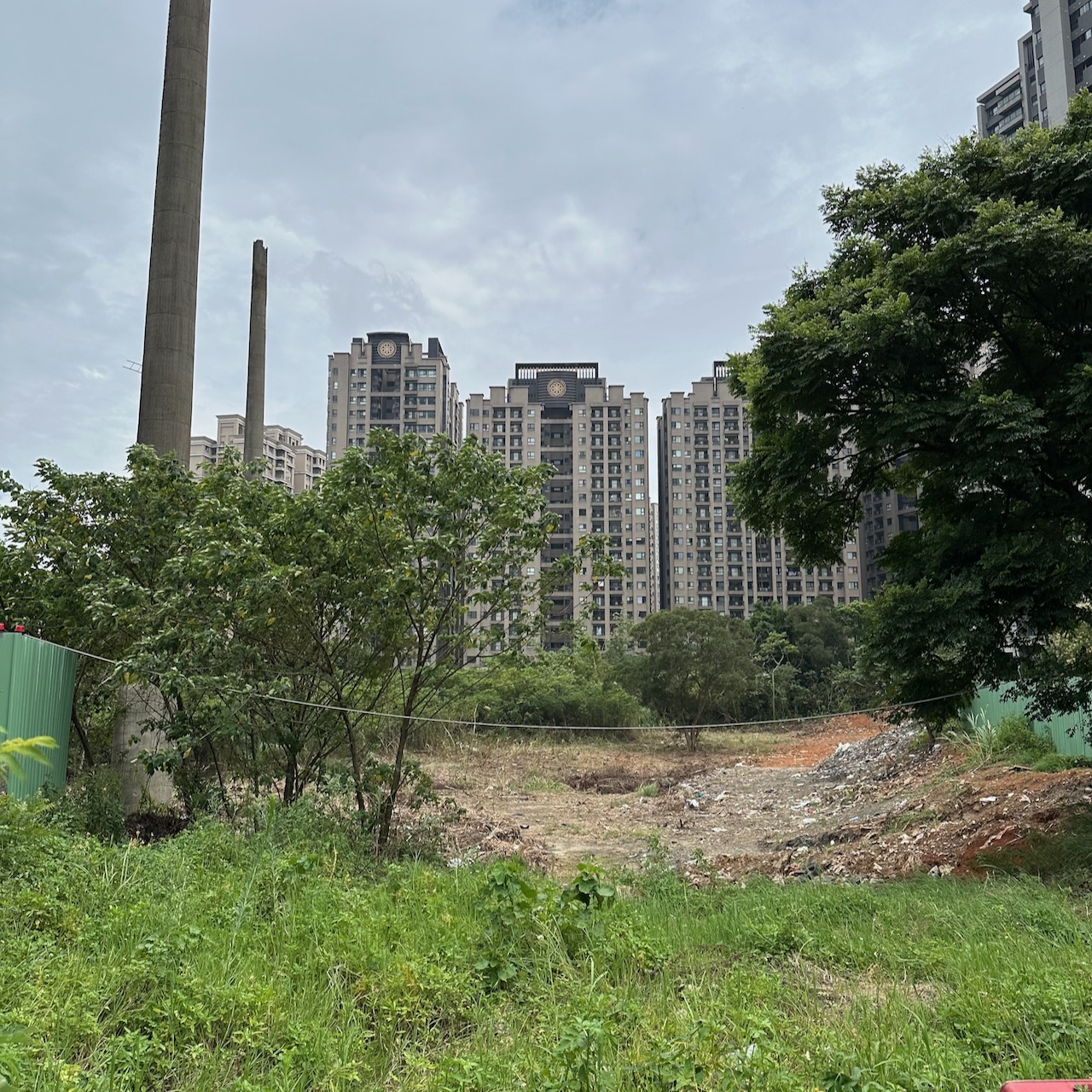

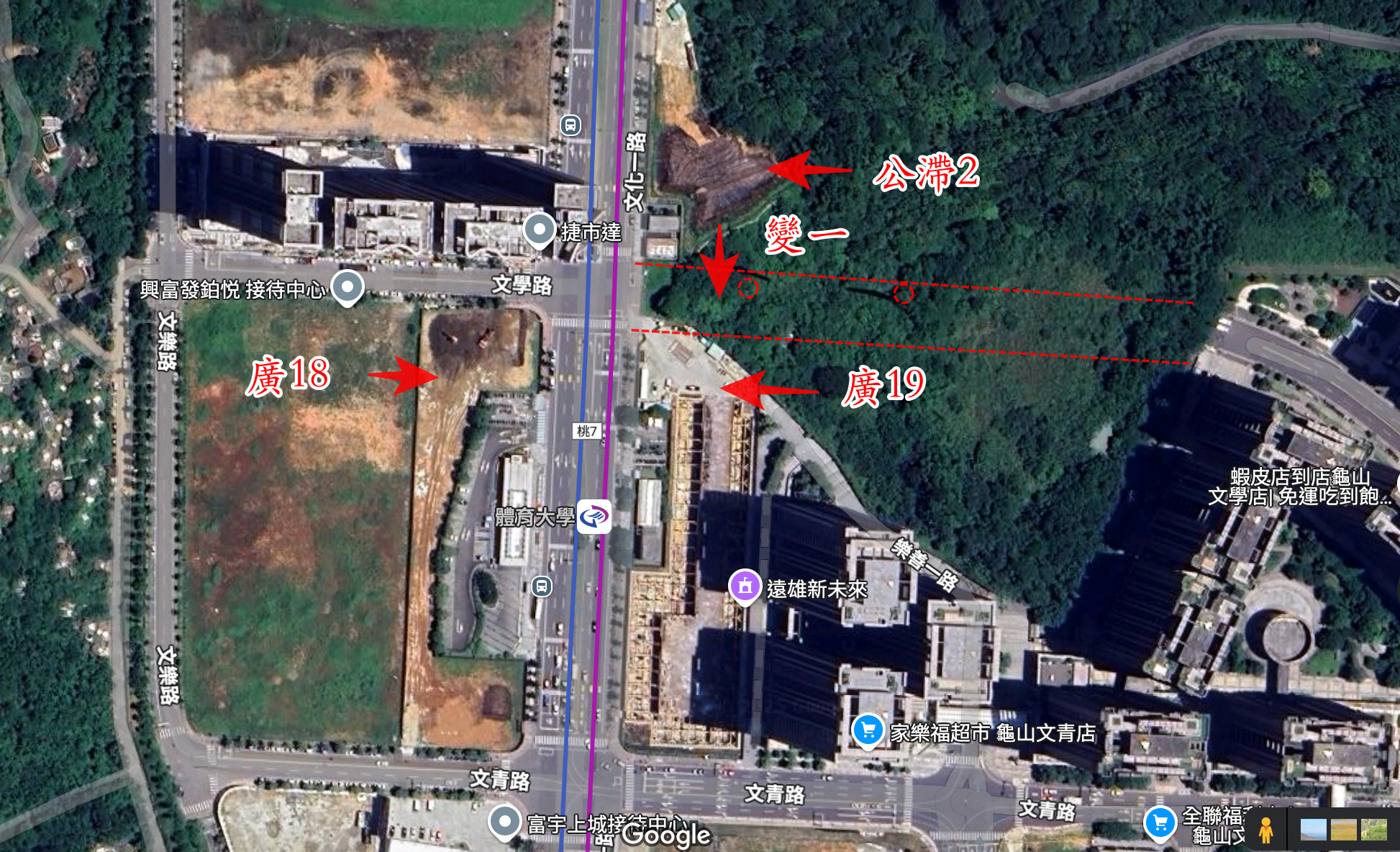

開發現況 2025/07/14

煙囪區域開始整地? 政府施政成果資訊網仍標示 招標中!



中時新聞網 2025/04/27: 龜山變一道路地下道 4 度流標

合宜住宅交通阻塞問題難解,尖峰時刻居民在社區大樓停車場就開始塞車,變一道路可望改善問題,不過道路用地有樟腦寮協和磚廠,2 根大煙囪去留成為難題。前市府原本打算拆除其中 1 根煙囪,並採高架道路通行。改朝換代後,市長張善政拍板決定保留煙囪,並採地下道通行。

民進黨桃園市議員李宗豪表示,變一原本採取高架方式,起初以 5.76 億元開標,但經費不足,降低到 4.5 億元開標,後來決定採地下道方式,但物料上漲等經費又漲回 5.7 億餘元,希望工務局先與文化局溝通,先行修復樟腦寮,加固結構體後,會較好尋找廠商,讓招標順利一點。居民則說,不管如何,希望加快速度,否則塞車問題一直無法改善。

工務局說,為保留煙囪,採用的工法非常精密,原則上不會破壞結構體,不過因為會此工法的工班、廠商很少,才會 4 度流標。

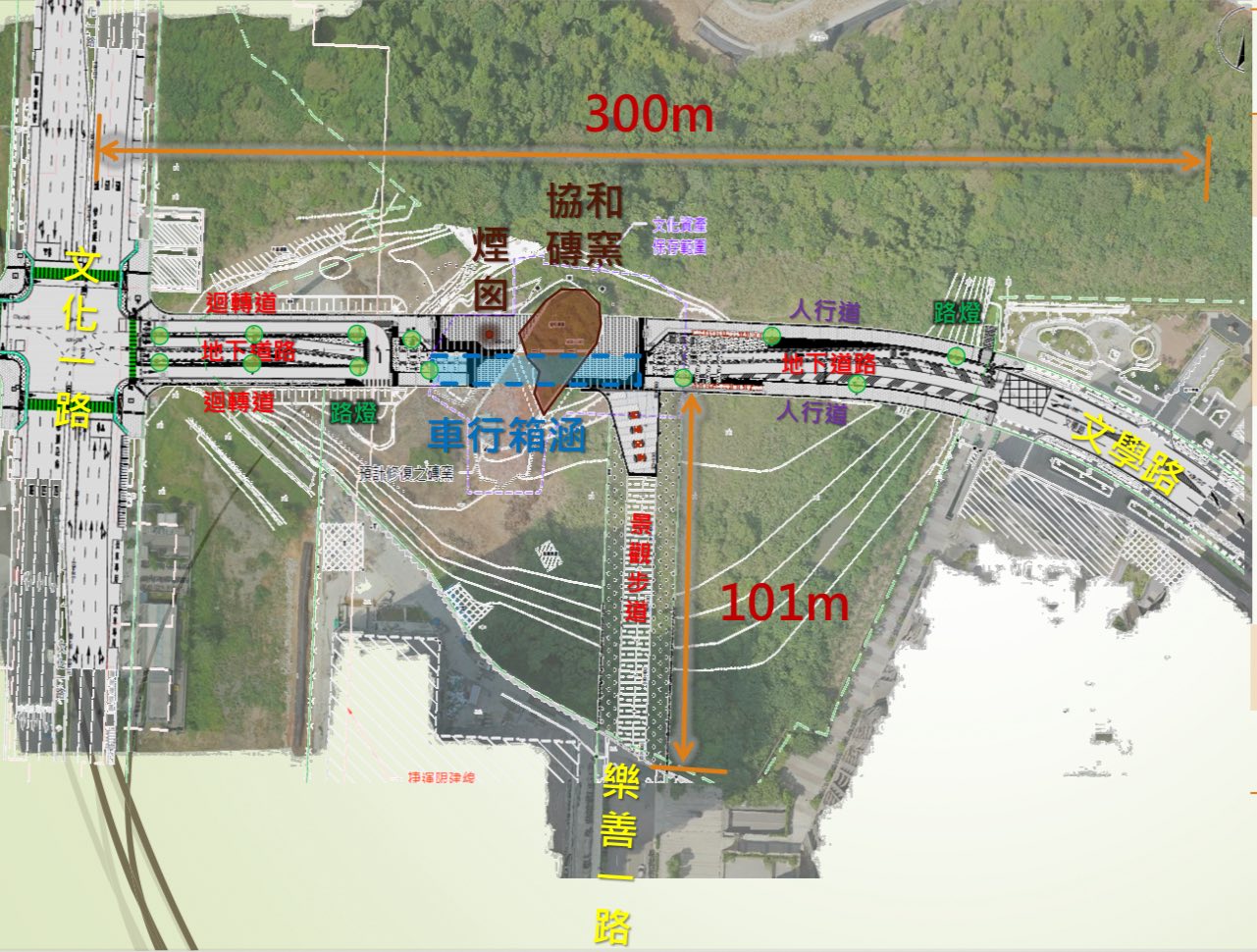

工程經費 5.7 億元中,包含基本工程、文資加固工程,也預留廢棄物處理經費。該道路從文學路打通至文化一路,預計長度約 300 米,除地下化路段寬度約 10 米外,其餘寬度 20 米。該磚窯廠 2020 年 8 月 27 日地主雇工拆除部分窯體,桃園市文化局獲報到場,列為暫定古蹟,因認為該建築是桃園唯一保存局部原貌且具在地產業發展代表性,2021 年 9 月 23 日登錄為歷史建築。

桃園龜山 A7 合宜住宅塞車問題嚴重,市府規畫文學路打通至文化一路變一道路,但道路用地有樟腦寮協和磚廠文化資產,市府決定採地下穿越方式。但因採精密工法,熟悉的工班太少導致 4 度流標,桃園市工務局仍持續招標中。

陳雅倫 FB 2025/02/16: 文學路預計 2025 年要動工,不過至今尚未完成招標,我會鍥而不捨的持續追蹤要求。

自由時報 2024/12/20: 改善桃園「A7 合宜住宅」聯外交通 變一道路上網招標

文學路打通至文化一路的變一道路,作為龜山、林口居民往返重要道路,由於道路用地有「樟腦寮協和磚廠」文化資產,改採地下道穿越方式開路,工程經費暴漲至 5.7 億元,新工處進行上網招標,最快 2027 年底啟用。

新建工程處長呂紹霖表示,變一道路工程為保留道路中文化資產「龜山樟腦寮協和磚廠」,採地下化方式開闢,道路起點自文學路打通至文化一路,預計開闢長度約 300 公尺、開闢寬度 20 公尺(地下化路段道路寬度約 10 公尺),其中道路部分經費約 4.88 億元,目前已經上網招標,本月 25 日開標,最快 2027 年底完工啟用



聯合報 2024/11/05: 桃市變一道路為保留重要文資開工延期、經費漲 挨批進度慢

桃園市龜山區 A7 文學路打通至文化一路的變一道路,將是龜山與新北林口居民往返要道,為保留重要文資「龜山樟腦寮協和磚廠」,市府去年拍板改採地下道穿越方式開路,但開工日期不斷延後,經費也上漲為 5.9 億元,挨批進度太緩慢。市府回應,道路工程最快明年中就會動工,也會積極向中央爭取文資修繕補助。

A7 地區因住戶增多,交通阻塞嚴重,甚至上班時刻,住戶在停車場內就會塞車,居民苦等文學路打通至文化一路的變一道路改善。不過市府考量應保留當地珍貴文物,因此決定改地下道路通過。

市議員陳雅倫表示,先前她曾警告,若 A7 變一道路從高架變更設計成地下,會導致經費增高、工程延誤,原先設計的 T 字道路也會變成一字,影響交通效率,如今結果應證她的預言。

陳雅倫也指,市府稱要保護文資,但文資保留進度遲滯不前,文化局正在進行「龜山樟腦寮協和磚廠」的修復與活化規畫,相關標案 10 月 28 日才公告,11 月 8 日開標,2 年來進度過於緩慢,呼籲市府應盡快推動修復與活化,並向中央申請文化資產保存補助,提升龜山整體生活品質。

工務局長汪在宙回應,變一道路工程總經費目前約 5.9 億元,包含基本工程、文資加固工程及預留廢棄物處理等相關經費,未來與樂善一路打通銜接,預期可紓解青山路車流並便利 A7 合宜住宅居民往返文青國中小,整體工程預計 2025 年 4 月至 5 月動工,2028 年完工開放

文化局長邱正生表示,針對文化資產保存方面將採取分工合作的方式,由工務局優先進行文資加固工程,文資修復則由文化局主責,將積極向中央爭取文資修繕補助經費。

陳雅倫 2024/11/05: 要求加速【變一道路】打通與【文資公園】,預計 114 年動工、117 年完工。

聯合新聞網 2024/04/22:工務局 4/22 到議會工作報告時,議員李宗豪質疑,市府原承諾去年 5 月可完成基本設計,且高架改地下化,興建經費可從 5.7 億元降至 4.6 億元,工務局現在卻改稱明年初才能開工,經費也上漲為 5.6 億元,「工期縮短、減少經費」的雙承諾等於跳票,居民一早上班還是只能塞在路上。

議員陳雅倫也指,市府改方案已滿 1 年,現在卻說期程要再延,還須增加經費,令地方無法接受;且變一道路原先採 T 字型,文學路及樂善一路都可打通,張善政上任後,片面將高架方案改為地下道方案,結果只剩文學路打通,樂善一路則遙遙無期。

工務局長汪在宙回應,理解在地居民需求,但現在文資保存聲浪也大,為求兩全其美,才會在去年 5 月決議以地下道方式辦理。

汪在宙說,由於先前鑽探結果發現當地地質較差,為確保開挖時維持磚廠穩定,因此決定施工階段額外增加經費及期程,辦理磚廠結構加固及地盤改良,目前預估道路工程費約 5.65 億元,其中內政部國土署補助 4.47 億元,今年底可完成設計及工程上網發包,明年初開工,工期約 3 年 4 個月,雖地方經費仍有缺口,但會持續和中央爭取補助。

FB 孫韻璇 2024/04/01 變一設計中, 預定 2024 年核定, 2025 年動工。

桃園電子報 2023/11/07: 陳雅倫要求加速龜山變一道路工程 龜山 A7 合宜住宅人口稠密,成長迅速,急需一條聯外道路,也就是已編列預算的變一工程。然而工務局長汪在宙卻表示,變一原先 T 字型的設計,因為高架改地下的關係,只剩下一字型的設計,僅剩文學路打通,樂善一路採預留方式,且期程恐延宕至 115、116 年。 陳雅倫強調,樂善一路非常重要,是未來 A7 合宜住宅住戶通往文青國中小的重要道路,不宜刪掉,並要求加速變一道路以及儘快取得磚窯公園用地,並要求張善政提出開闢磚窯公園的期程。

FB A7 重劃區大小事 2023/10/23 四位龜山區議員聯合質詢 變一道路(文學路地下化打通至文化一路): 2023/10 月已完成基本設計,接下來為細部設計。因地下化工程臨近機場捷運用地,需提額外審增加設計時程的不確定性。細部設計的整個時程估計約需 8~10 個月。預計 2024/9 完成設計,2024 年底至 2025 年初動工.

2023/10/24 聯合新聞網 原規劃 T 字高架道路為保存歷史建築龜山樟腦寮磚窯廠,改成地下車道穿越方式辦理,目前設計中,預定 114 年動工,並由文化局同步進行磚窯廠修復、煙囪補強,以及未來歷史建築紀念園區規劃工作。

c13-1.jpeg 樟腦寮磚窯廠遺址將保留 示意圖 c13-2.jpegc13-3.jpeg

陳雅倫及牛煦庭議員質詢: 文青路/青山路拓寬案 vs 文學路(變一) 2023/10/19 希望市府不要忘記,變一道路變更設計期程,從上個會期 5 月份說要變更設計,到現在仍沒有看到方案。 文青市民活動中心也沒編預算、滯洪池公園預算被高層刪除後又改口說要用超徵稅額支應。 既然工務局能在今年 7 月規劃、今年 10 月就執行文青、青山拓寬案, #那早已編列好預算的變一到底在等什麼? 既然滯洪池公園可以死灰復燃使用超徵稅額,那麼,#土地早已取得的文青市民活動中心是否也可以使用? A7 成長上萬人,先花 1500 萬、先改善壅塞,我肯定!但千萬不要忘了已編列好上億預算的變一道路、還有籌劃已久的市民活動中心!

2021/10/05 陳雅倫議員質詢: A7 重劃區文學路、樂善一路等瓶頸道路開通工程,聯外道路已於今年 3 月獲得內政部同意補助 10.3 億元的開發經費,希望市府能加速用地取得,早日開工,讓文青里民眾不再飽受塞車之苦。工務局長賴宇亭表示,目前桃園市政府工務局已完成地價查估,正與地主進行協議價購中,不過為了盡快解決文青里聯外交通打結的困境,工務局也已經同步辦理道路開闢的細部設計規畫,年底即可完成,一切只待用地取得,即可施工。而工程範圍內有文化局 9 月剛通過的歷史建築「龜山樟腦寮協和磚廠」,工務局長則表示設計時就採雙贏方案同步考量避開文化資產,開路不會因此發生延期狀況。

文青里目前只有文青路作為唯一的聯外道路,但文青里建案及遷入人口數不斷成長,原本的車輛加上青山路匯集而來的車潮,加重該區交通負擔。我也建議從青山路就開始作分流,打通一條連接到振興路的引流道,讓青山路的車潮不用再進入文青里的商業區、住宅區,可以直通華亞科技園區,縮短民眾的上下班通勤時間。

建設詳情

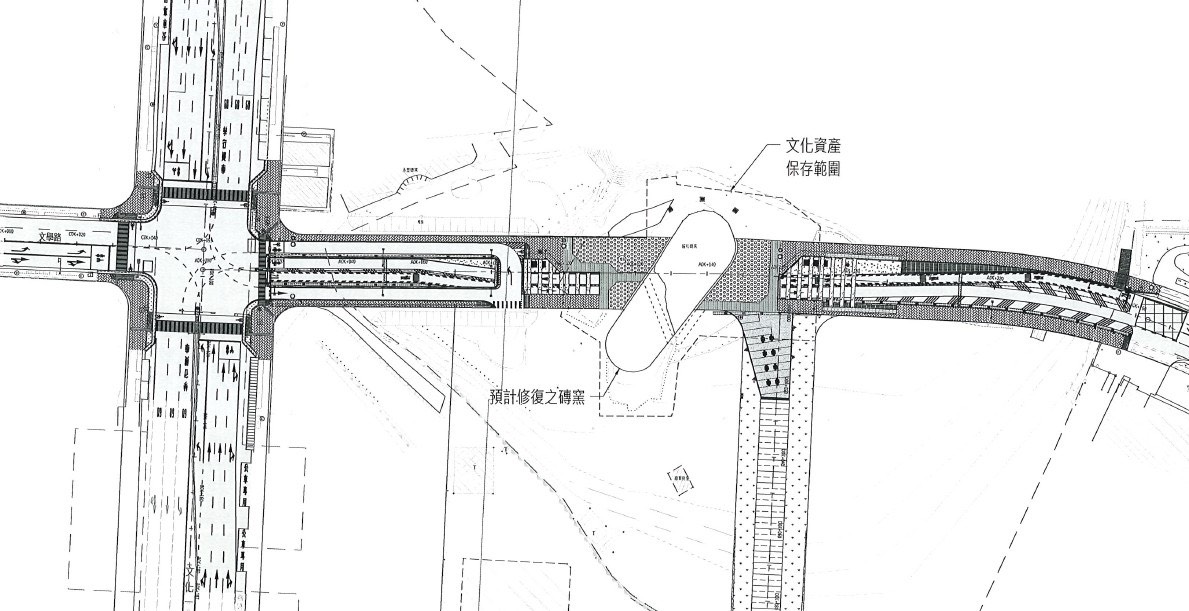

A7 主要道路變更規劃 - 變一案 2023/10/24 文青路拓寬開工典禮時, 工務局曾總工程司清祥簡報 說明

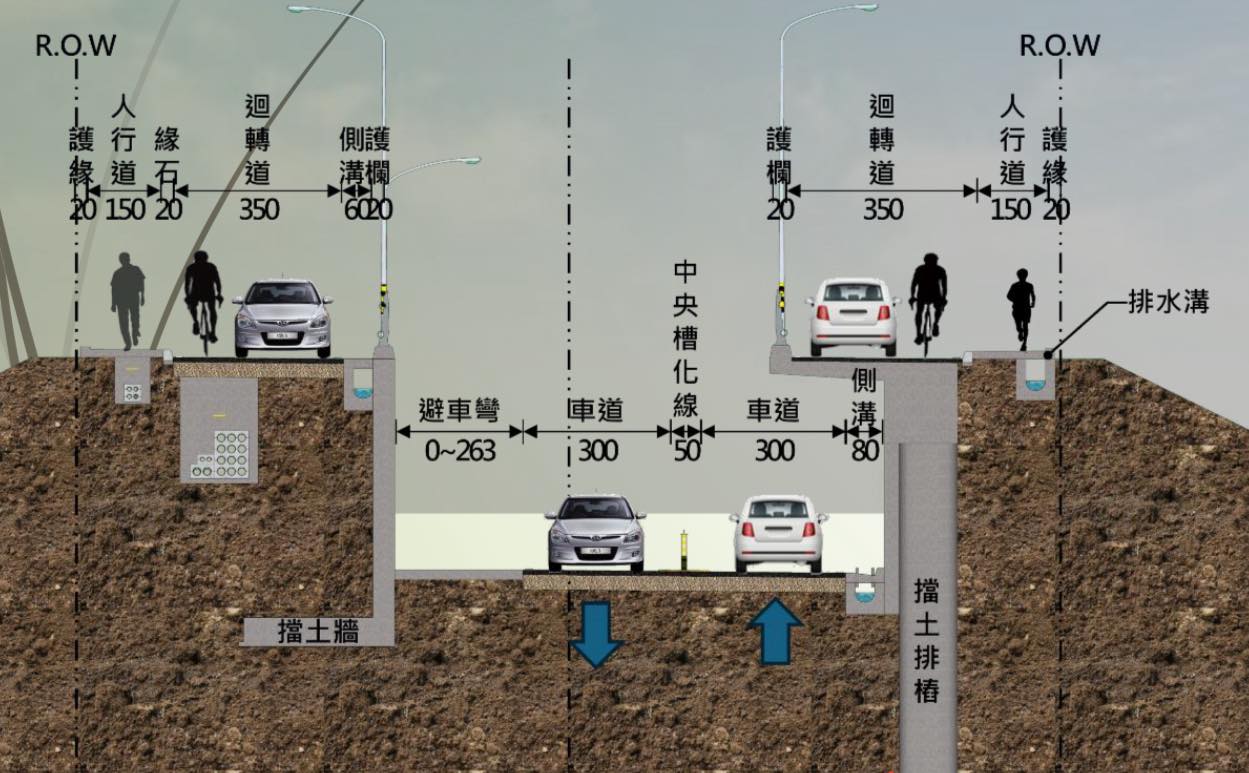

  • 施工方式: 地下穿越式 T 字路銜接文化一路,樂善路及樂學路, 並結合磚窯廠紀念公園
  • 工程經費: 總經費 8.6 億 包含地 3 億元及工程費 5.6 億元

原規劃

  • 工程內容:起自文化一路至文學路,道路總長約 424 公尺,路寬為 20 公尺。
  • 工程總經費:約 4 億 6000 萬元。
  • 辦理情形:112 年 5 月 9 日市長專案報告,決議採隧道方案,辦理重新設計契約變更中,預計 112 年 11 月完成基本設計。

自由時報 2021/06/04 報導: A7 合宜住宅區對外聯外道路文青路塞車情形嚴重,市府規劃下面 3 案希望能改善當地交通。總計工程及用地經費 10.6 億元,已獲中央同意補助,目前正在進行用地取得作業,最晚 2023 年就可動工發包。。

  • 進度追蹤 T 字型聯外道路 變一,變二 經費 4.9 億 預計 2026/10/31 日完成
  • 內政部營建屬 2019/02/27 辦理林口 A7 站區二期都市計畫,補辦公開展覽及說明會
  • 內政部 2019/01/29 都市計畫委員會第 939 次會議紀錄

c13-4.jpeg 圖片來源:自由時報 2021/06/04

A7 站區二期都市計畫
依據 營建署 2019/02/27 說明會: 第二期開發區除必要性聯繫道路外 其餘維持現狀不予開發 - 有鑑於 A7 站區第一期開發施工時,發現部分地區埋有大量廢棄物,經都市計畫程序變更恢復原有分區之經驗,第二期開發區爰比對 72 年地形圖及 100 年新測地形圖,將地形變異較大之地區,辦理勘測鑽探,共完成 7 條地電阻影像剖面探測線,其中 5 條測線指出遭掩埋廢棄物,另完成 5 口鑽探井,鑽探結果各井皆有廢棄物掩埋;基於抵價地不足分配且有大量陳年廢棄物(土)違規傾倒情事,如進行開發,恐有公共安全之疑慮等因素,內政部都市計畫委員會會議決議第二期開發區維持現狀(保護區及農業區)不予開發,惟考量 A7 站區交通路網完整性,必要性聯繫道路宜予闢建。

變一案: 文學路延伸與樂善一路延伸 T 字道路計畫 2022/11/15 桃園電子報:「變一道路」範圍起自文化一路至文學路與樂善一路,延伸形成 T 字路口,工程經費約為 7 億元,將保留部分牛角坡煙囪、八卦窯等文資設施,目前正辦理工程發包前置作業,預計興建長 424 公尺、寬 20 公尺道路,將能讓交通更加方便。

內政部已於 2021/05/26 核定補助經費。 主要是打通文學路連接文化一路,紓解文青路車流,全長 389 米、將拓寬為 20 米道路;因用地範圍內含牛角坡煙囪、八卦窯等文化資產設施,目前正依文化資產保存法規定辦理審議程序,於文化資產認定前,同步辦理細部設計作業,預計於 2023 年發包。 2022/03/18 新聞: 已克服八卦窯磚窯廠文資保存問題,預計於 2022 年完成規劃設計;
