變二 牛角坡路延伸文化一路計畫

計畫概要

  • 項目 變二牛角坡路延伸文化一路計畫
  • 類別 交通建設 - CON-14
  • 日期 2022/12/20 - 2025/03/31 (2025/06/17 通車)
  • 經費 2.4068 億
  • 狀態 完工
  • 廠商 傑瀚營造有限公司
  • 通報 全民督工專線及網址 0800-009-609, http://www.pcc.gov.tw
  • 主管機關 桃園市政府新建工程處
  • 桃園市府資訊查詢: 市府公布的進度請查詢 施政成果資訊網

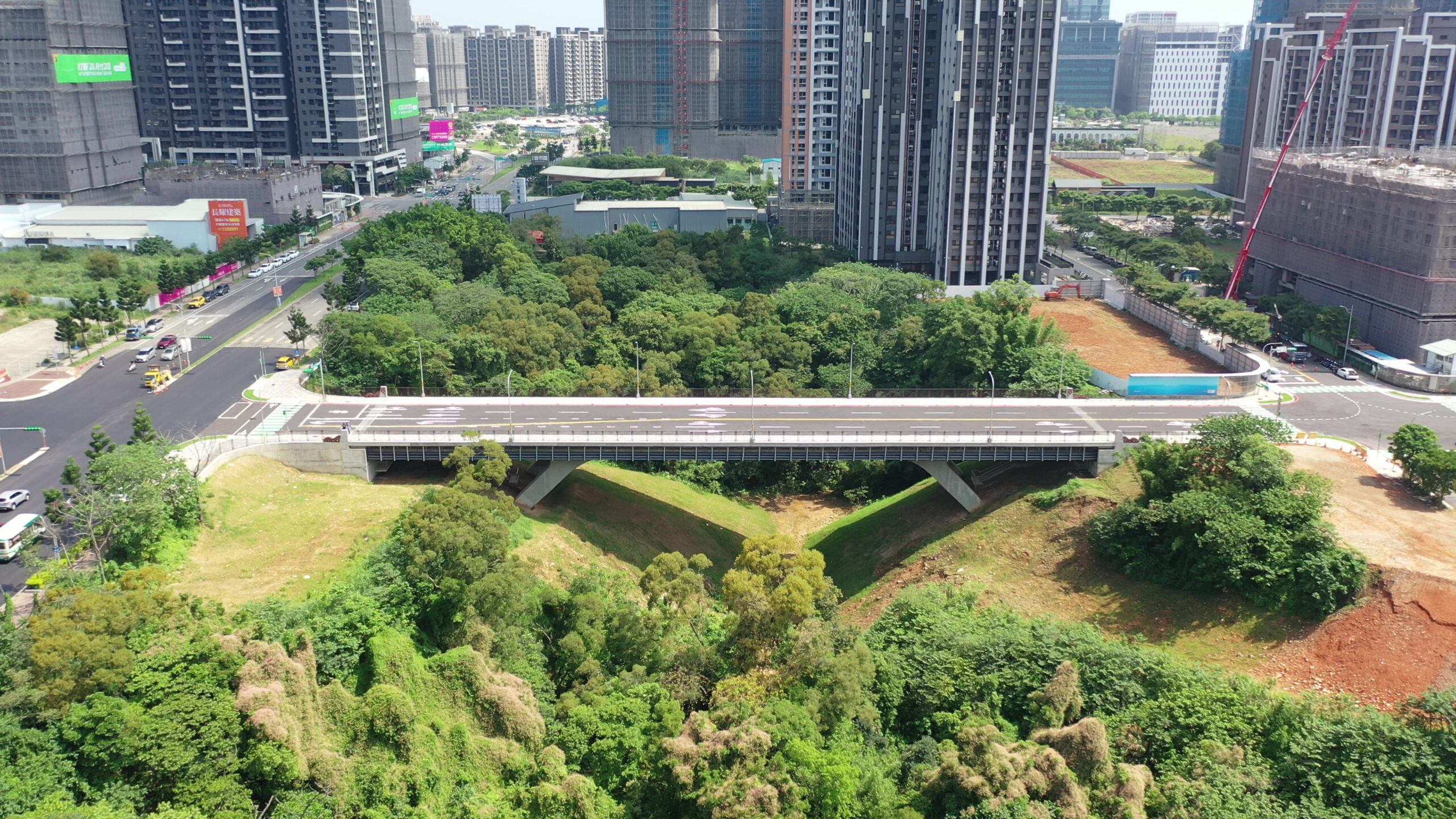

桃園電子報 2025/06/17: 工務局提到,此次通車之「機場捷運 A7 站區開發案區外道路(變二)新闢工程」,範圍西起龜山區文化一路向東至牛角坡路與樂善一路口,全長約 170 公尺(含 96 公尺橋梁)、寬約 20 公尺,規劃雙向共 4 車道,兩側設有 2.5 公尺之人行道,並設有景觀欄杆,以防護車輛及行人安全,因路段跨越十八份坑溪,以全場撐結構形式興建一座 π 型橋,橋梁跨越十八份坑溪及山坡地,並設置 2 座小型滯洪池,以提升邊坡穩定與排水能力,工程於今(114)年 4 月竣工,總經費約 2 億 4068 萬元,由內政部國土管理署全額補助。

工務局表示,該案以都市發展為核心,工程採環境友善理念,如竹削擋土及井式基礎工法,結合交通機能、人本空間、智慧設施與生態永續等,達到人與環境互利共生,展現高品質的公共建設成果,其工程曾榮獲 113 年「第 8 屆桃園市政府公共工程金品獎-優等」、113 年「第 18 屆推動職業安全衛生優良工程金安獎-特優」肯定,為金安獎創立以來地方政府首件獲得「特優」肯定的工程案,彰顯桃園市在新興開發區基礎建設上的整合能力與執行效率。「牛角坡橋」正式通車後,將有效串聯龜山文化一路、牛角坡路及樂善一路,疏通捷運 A7 體育大學站周邊交通,並提供文青國中小學一條便捷的通學步道,提升整體通行水準與生活品質,進一步促進區域產業發展與繁榮,打造宜居、宜業、宜行的優質城市環境。

張市長 修訂資料 2023/10/25

  • 經費: 總經費 2.76 億 (地 0.6 億 + 工 2.16 億)
  • 全長 170 公尺, 寬度 20 公尺 雙向 4 車道: 快車道 3m + 混合車道 4m
  • 兩側行人道 2.5m, 雙欄杆配置
  • 建置一座長度 96 公尺之景觀橋樑, 於橋樑下方設置 2 座小型滯洪池。
  • 效益: 有效串連龜山文化一路, 牛角坡路及樂善一路之交通路網。紓解 A7 站周邊的車潮。

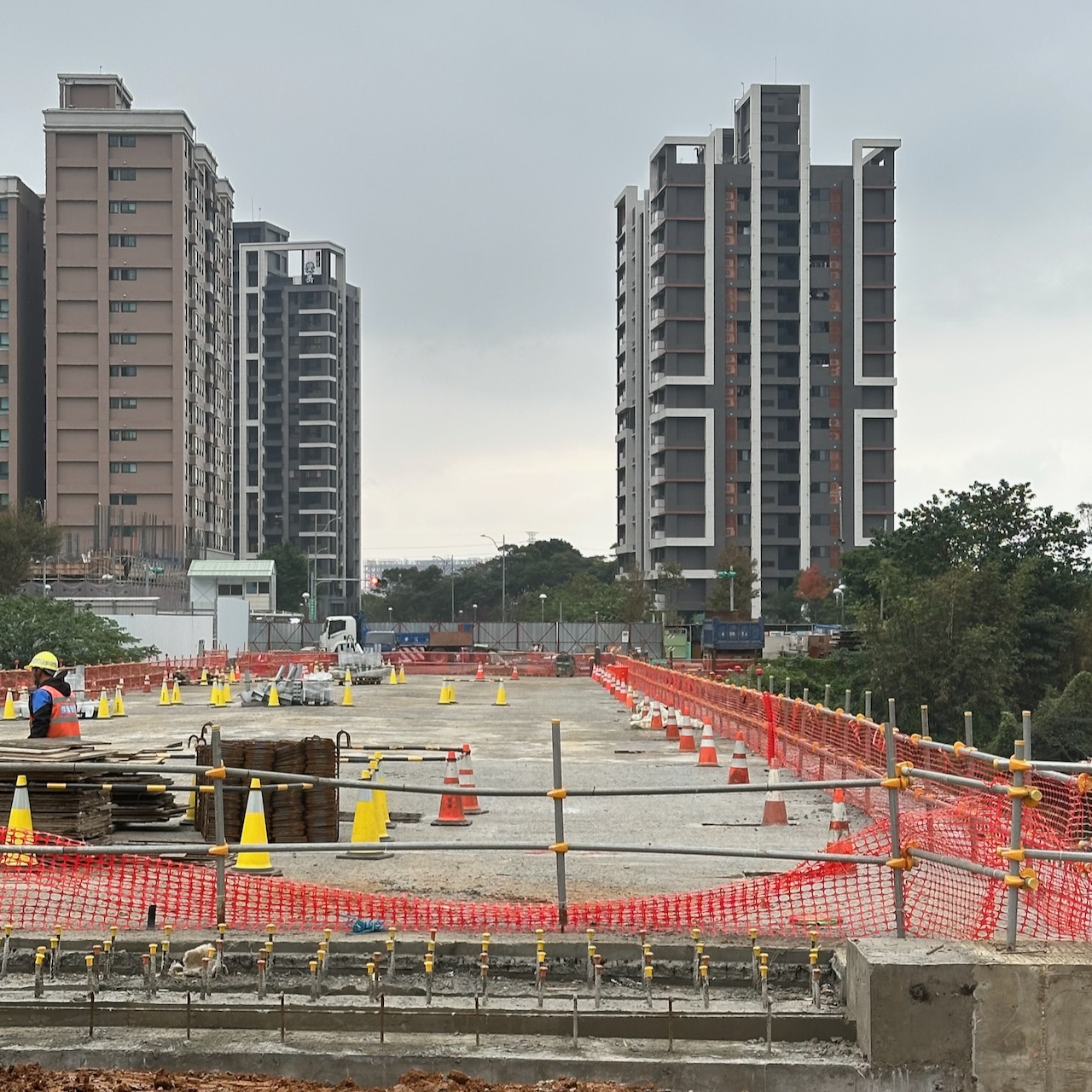

建設過程留影


張善政視察龜山機捷 A7 聯外站新橋梁工程

ETToday 2024/06/11: 桃園市長張善政今(11)日視察位於龜山區「機場捷運 A7 站區開發案區外道路(T 型聯外道路)新闢工程」時表示,本案是機場捷運 A7 體育大學站非常重要的聯外道路,主要工項為新闢一座 π 型橋梁橫跨十八份坑溪,施工難度非常高且地形落差大,為響應勞動部職安署「營造業墜落打擊年」,工程工區防墜預防措施十分完備,後續將作為指標性工程,並角逐今年度金安獎,盼能再獲肯定達成九連霸,為桃園市民提供最好通行道路與安全施工環境。


建設詳情

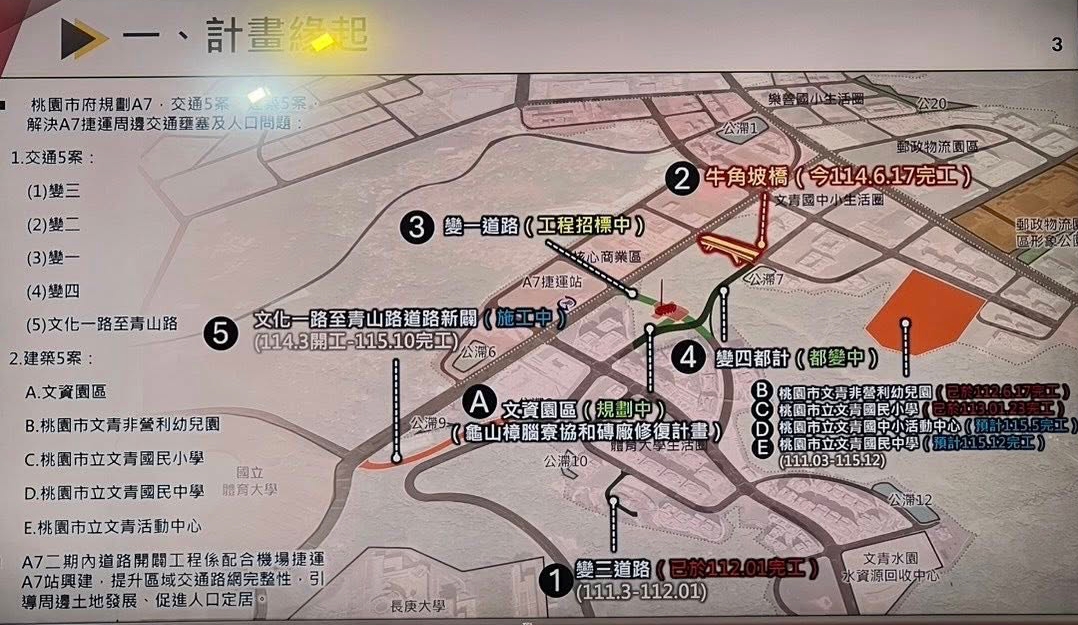

變二案: 牛角坡路延伸至文化一路

  • 工程內容:起自文化一路至樂善一路,道路長度約 170 公尺(其中橋梁長度約 96 公尺),寬度 20 公尺。
  • 工程經費:約 1 億 9,990 萬元。
  • 辦理情形:111 年 12 月 20 日開工,預計 114 年 1 月完工。

FB 孫韻璇 2024/04/01 : 2024/04/01 實際進度 54.76%, 超前 4%。 截至 2023/03/22 發包經費 2 億。

依據桃園電子報: 2022/11/15 日 牛角坡路 開工典禮 變二道路」西起龜山文化一路,向東至牛角坡路與樂善一路口,將新闢全長約 170 公尺、寬 20 公尺道路,且配合該路段跨越十八份坑溪及山坡地等需求,將建置 1 座長約 96 公尺的景觀橋梁,工程總經費包括用地費 5578 萬元,總共為 2.76 億元,由內政部營建署全額補助,預計於 113 年底竣工通車,將有效紓解 A7 站周邊的車潮。

「變二道路」跨越十八份坑溪,道路兩端高低差達 25 公尺,橋墩施作不易,因此工程單位將橋樑規劃為「π 型橋梁」,並於橋下設置 2 座小型滯洪池,以調節邊坡及當地排水功能。未來完工後,也將進行植栽、石溝整治等工程,以提高此地區的防災韌性,而景觀橋梁也將成為 A7 重劃區的都市亮點。


資料來源工務局 2022/09/01 臉書留言摘錄 牛煦庭議員回覆: 桃園新工處稱第一次招標無法決標是因為只有一家投標,未達法定 3 家的門檻,當天再上網招標,等標期 7 天,會採最有利標,廠商投標後會由評選會評選,若有達標就會決標,並預計於 2022 年 11 月開工。

但第二次招標 2022/08/30 已經決標! 履約期間 2022/11/30 - 2024/12/31, 決標金額 199,906,000 元. 承包公司 傑瀚營造
