變四 樂善一路開通

計畫概要

  • 項目 變四 樂善一路打通工程
  • 類別 交通建設 - CON-44
  • 日期 2029/12/31 (都市計畫發布實施後 3 年內完成)
  • 經費 1.82億元
  • 狀態 規劃 - 都是計劃變更中

計劃詳情

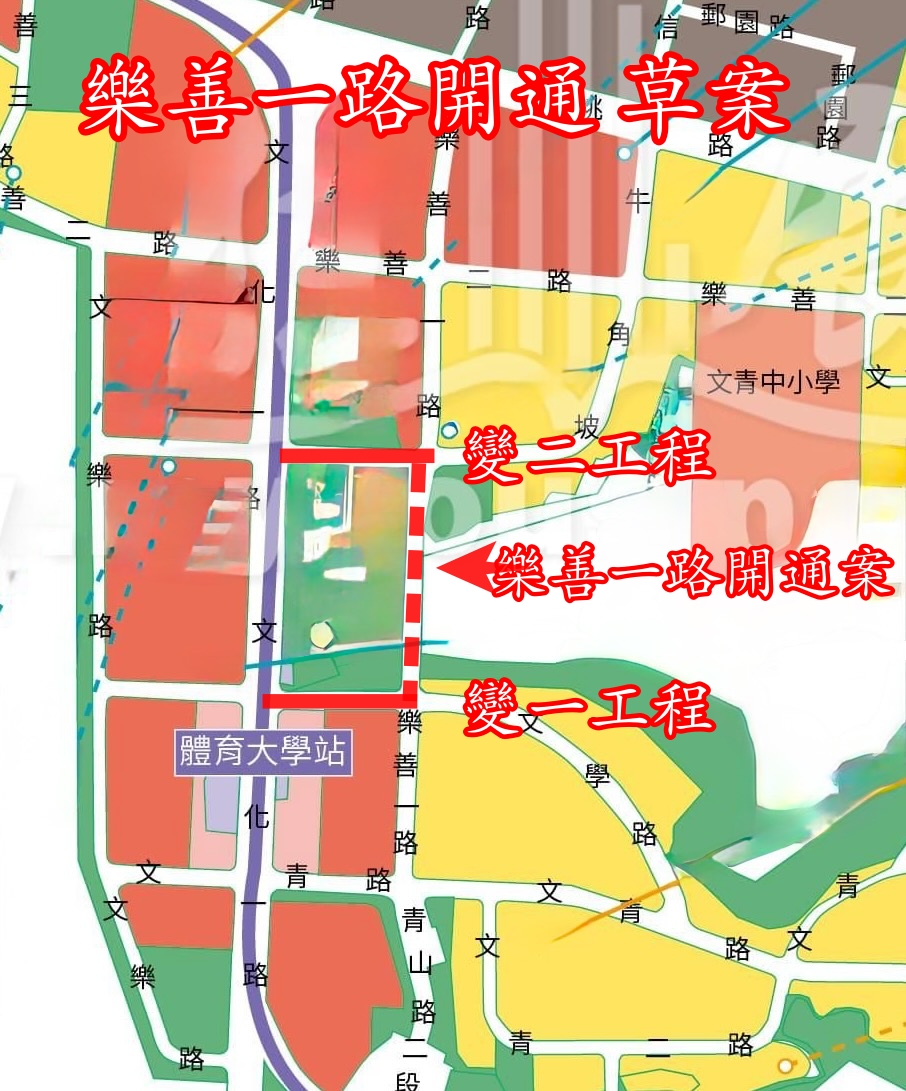

樂善一路打通工程 都計變更案 說明會 2026/03/16:

一、 計畫緣起與目的

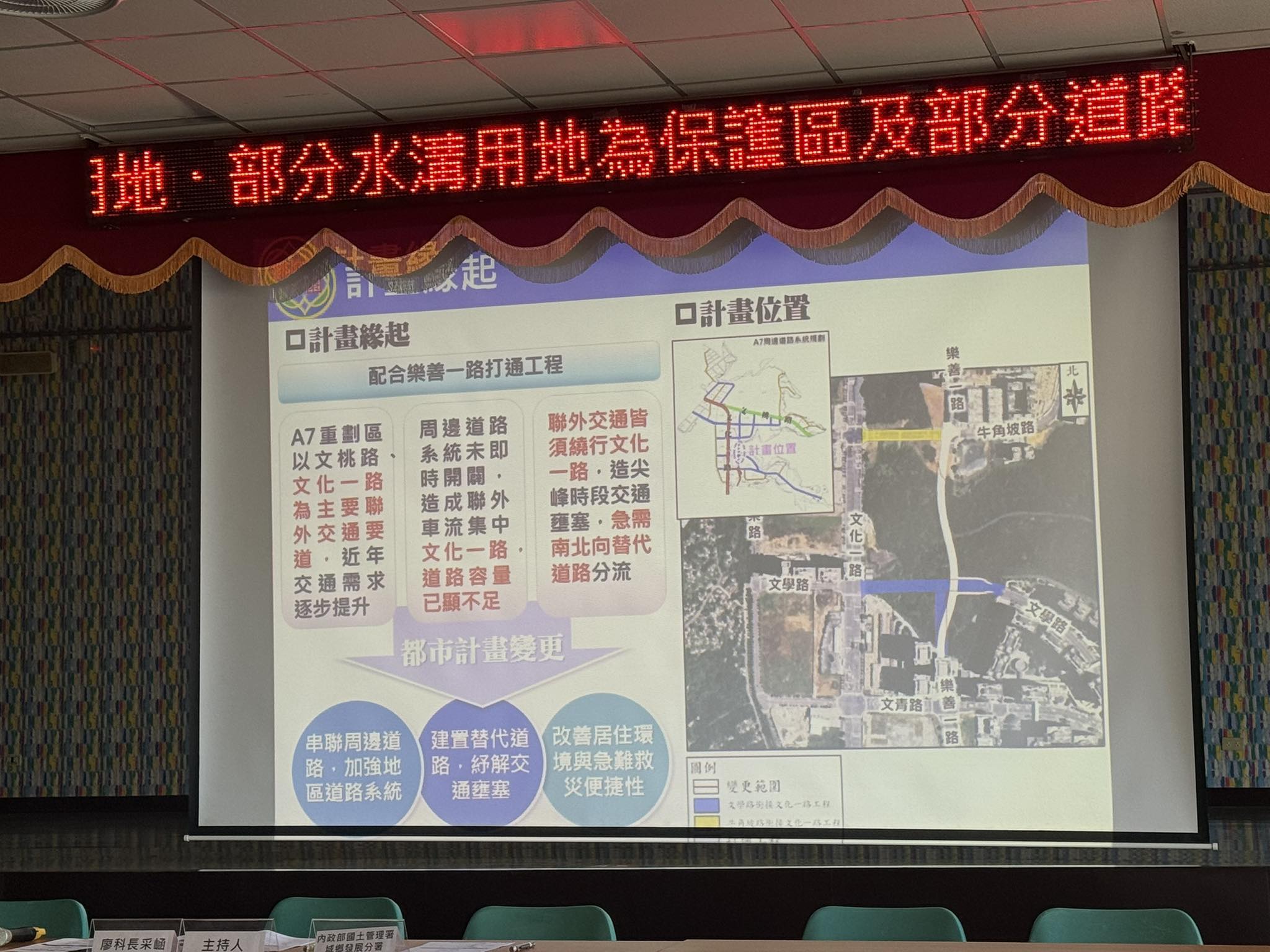

本計畫旨在配合「樂善一路打通工程」,解決林口特定區(特別是 A7 重劃區)目前的交通瓶頸。

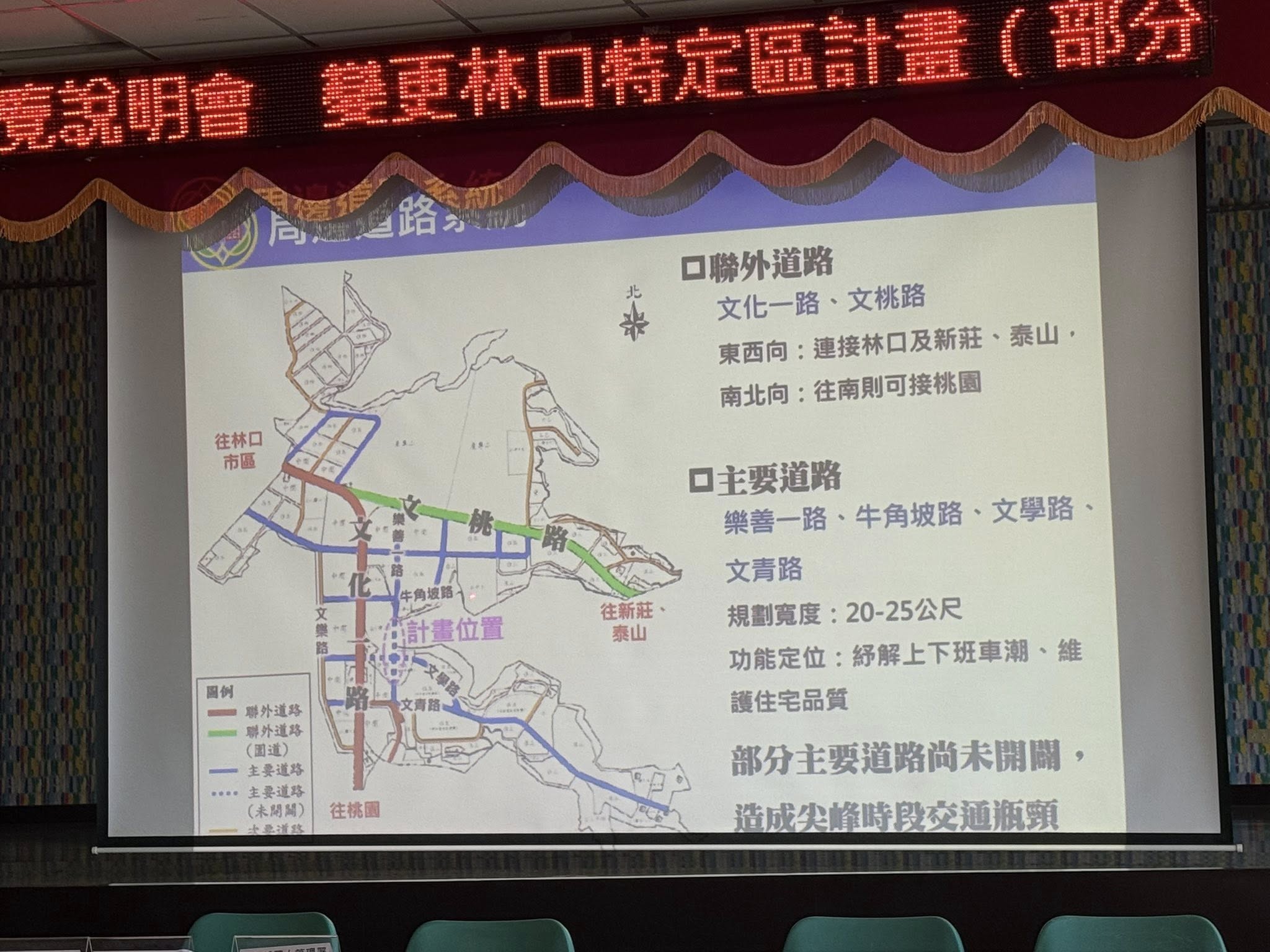

  • 現況問題:A7 重劃區主要依賴文化一路及文學路,周邊道路系統尚未完全開闢,導致車流過度集中於文化一路,造成尖峰時段交通嚴重壅塞,且外部交通需繞行,缺乏南北向替代道路。
  • 計畫目標
    • 串聯周邊道路,加強地區道路系統。
    • 建置替代道路,紓解交通負擔。
    • 改善居住環境,並提升急難救災的便捷性。

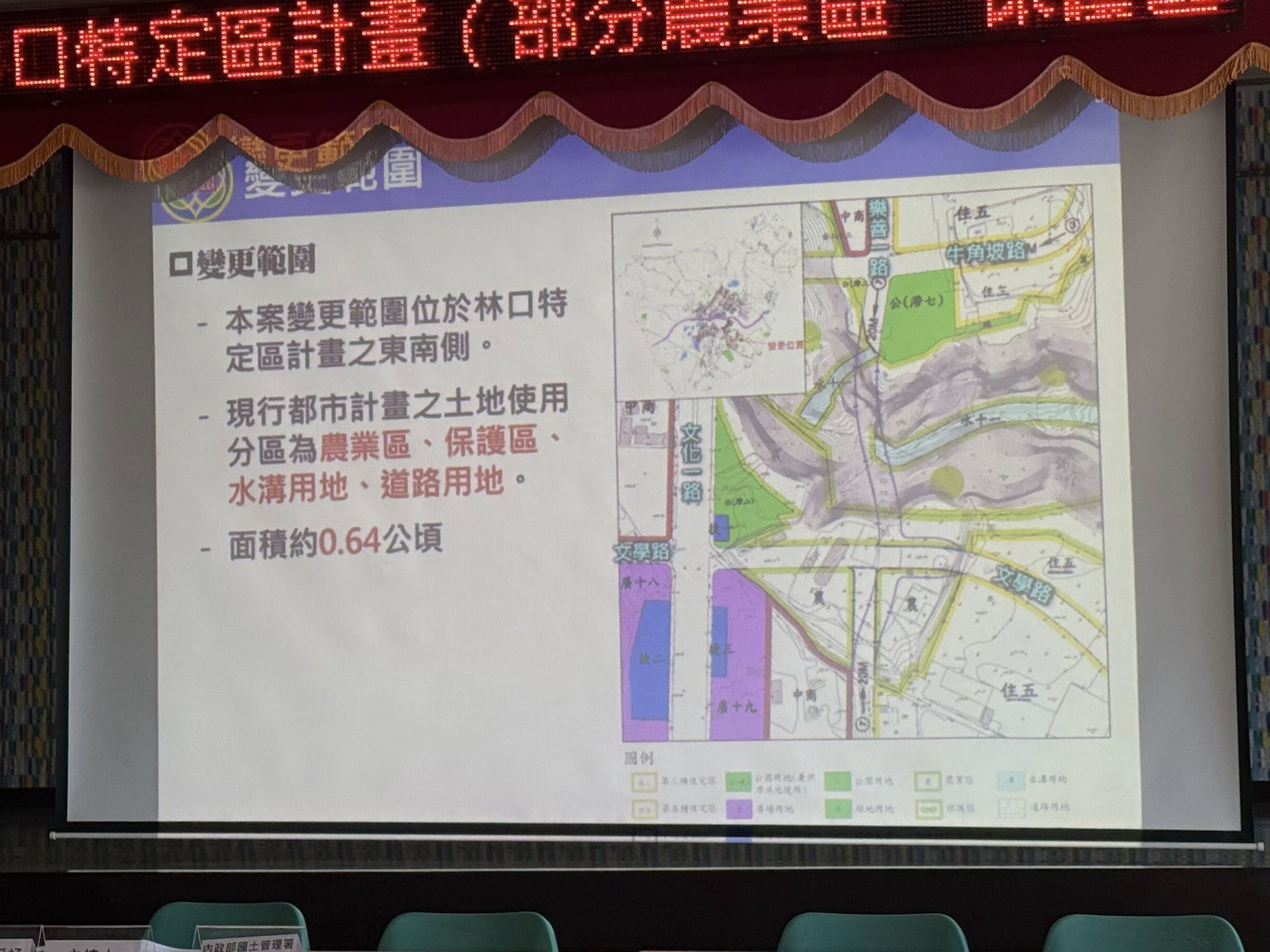

二、 計畫位置與變更範圍

  • 計畫位置:位於林口特定區計畫之東南側(桃園市龜山區)。

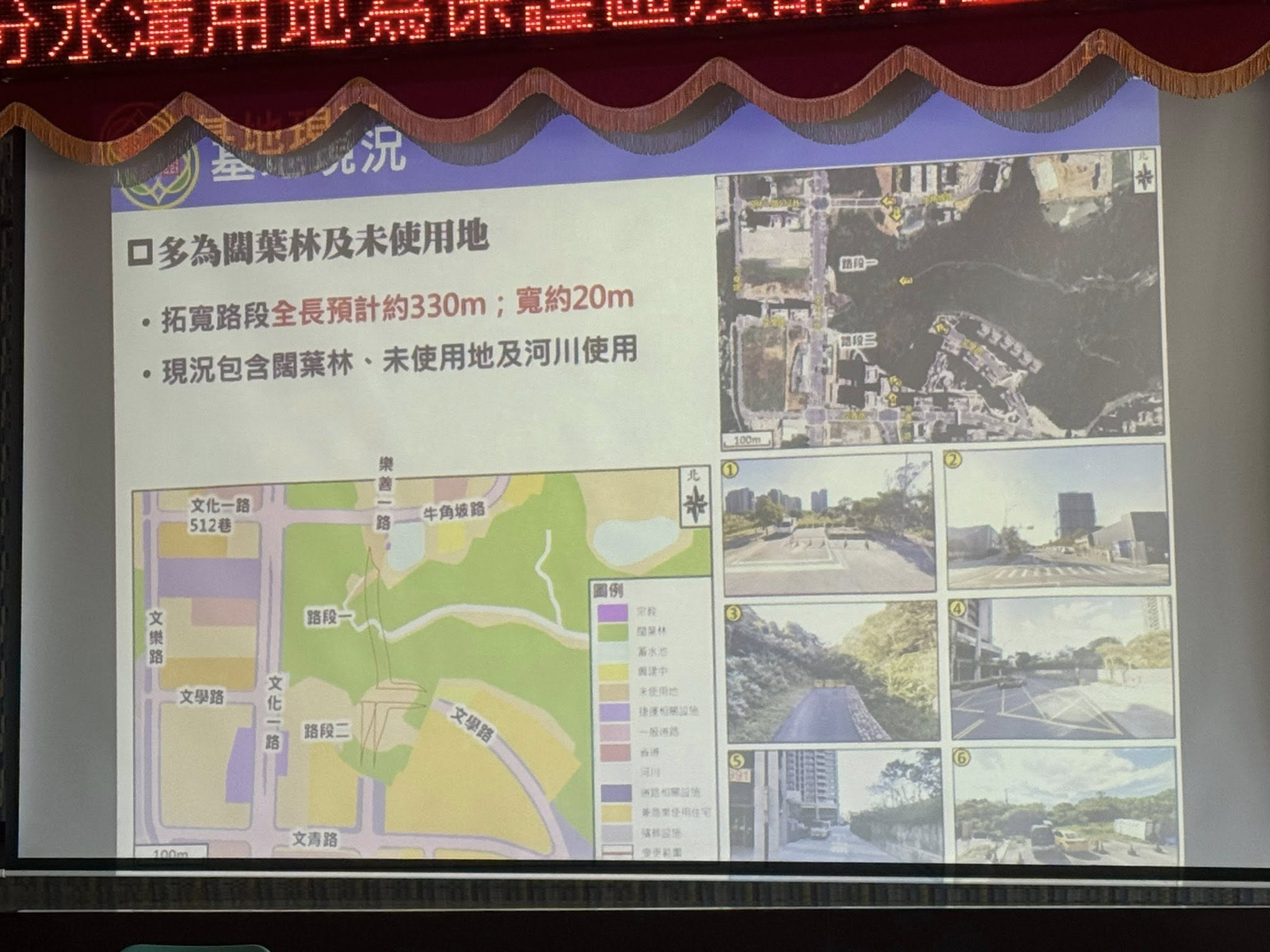

  • 現狀地景:基地目前多為闊葉林、未使用土地及河川使用(水溝用地)。
  • 變更面積:總計約 0.64 公頃(約 6,434 平方公尺)。

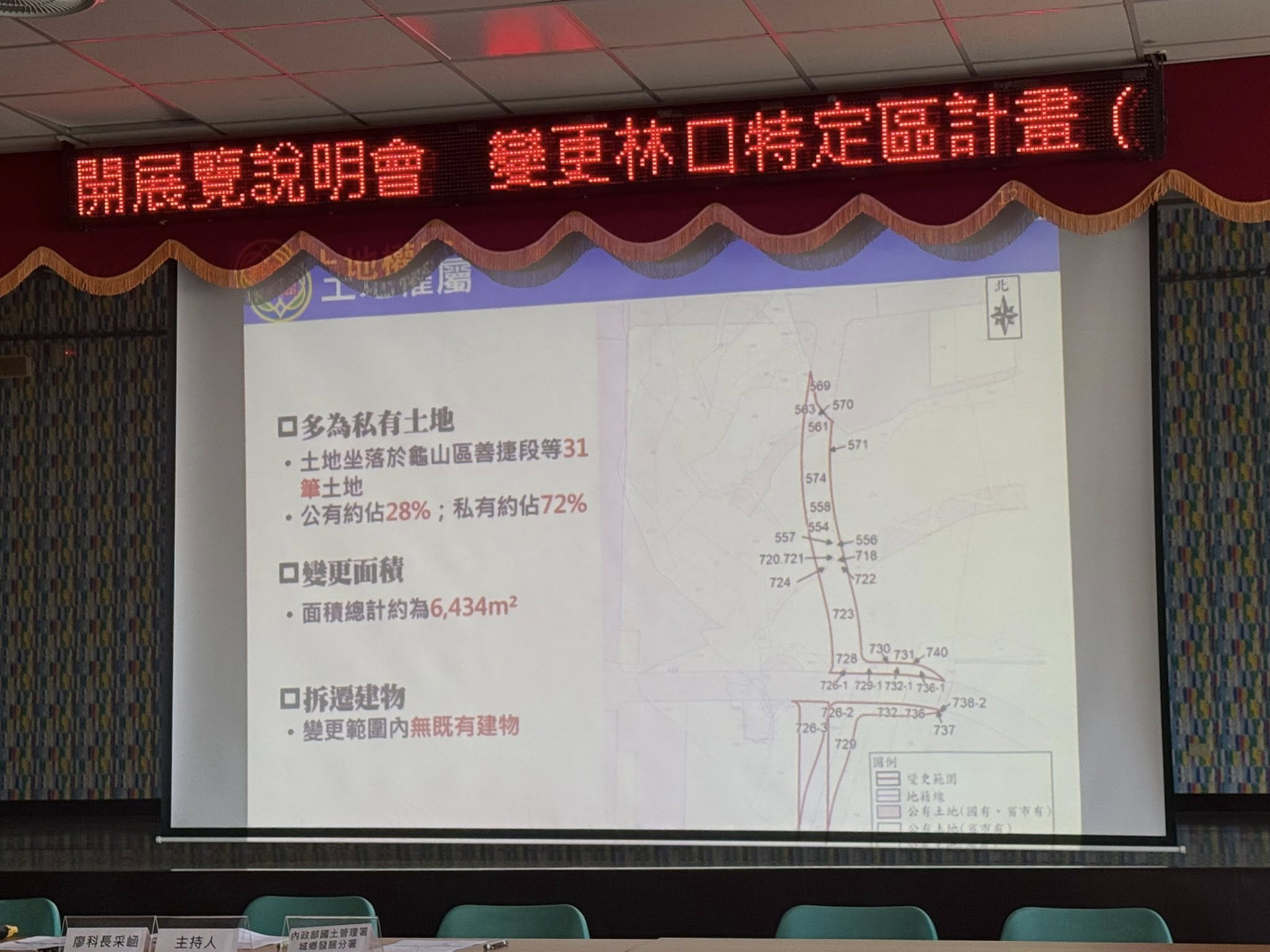

  • 土地權屬
    • 主要為桃園市龜山區樂善捷段等 31 筆土地。
    • 私有土地約佔 72%,公有土地約佔 28%。
    • 範圍內目前無既有建物需拆遷。

三、 變更內容摘要

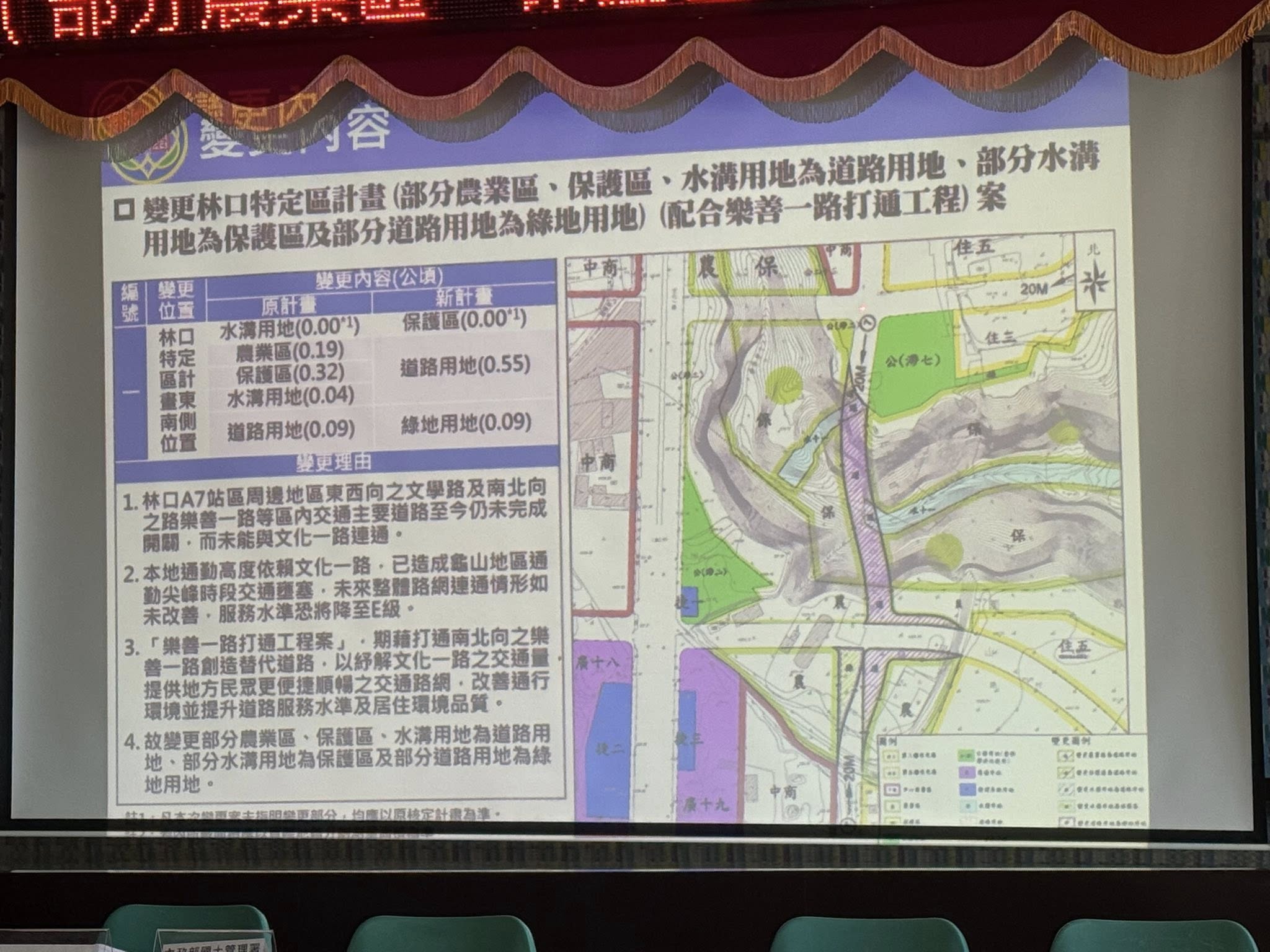

本案將現行的農業區、保護區、水溝用地及道路用地進行調整,具體變更如下:

  • 道路用地:由原計畫的農業區 (0.19 ha)、保護區 (0.32 ha) 及水溝用地 (0.04 ha) 變更而來,總計新設 0.55 公頃
  • 綠地用地:由原道路用地變更為綠地,面積為 0.09 公頃
  • 保護區:部分水溝用地調整為保護區。

四、 交通系統規劃細節

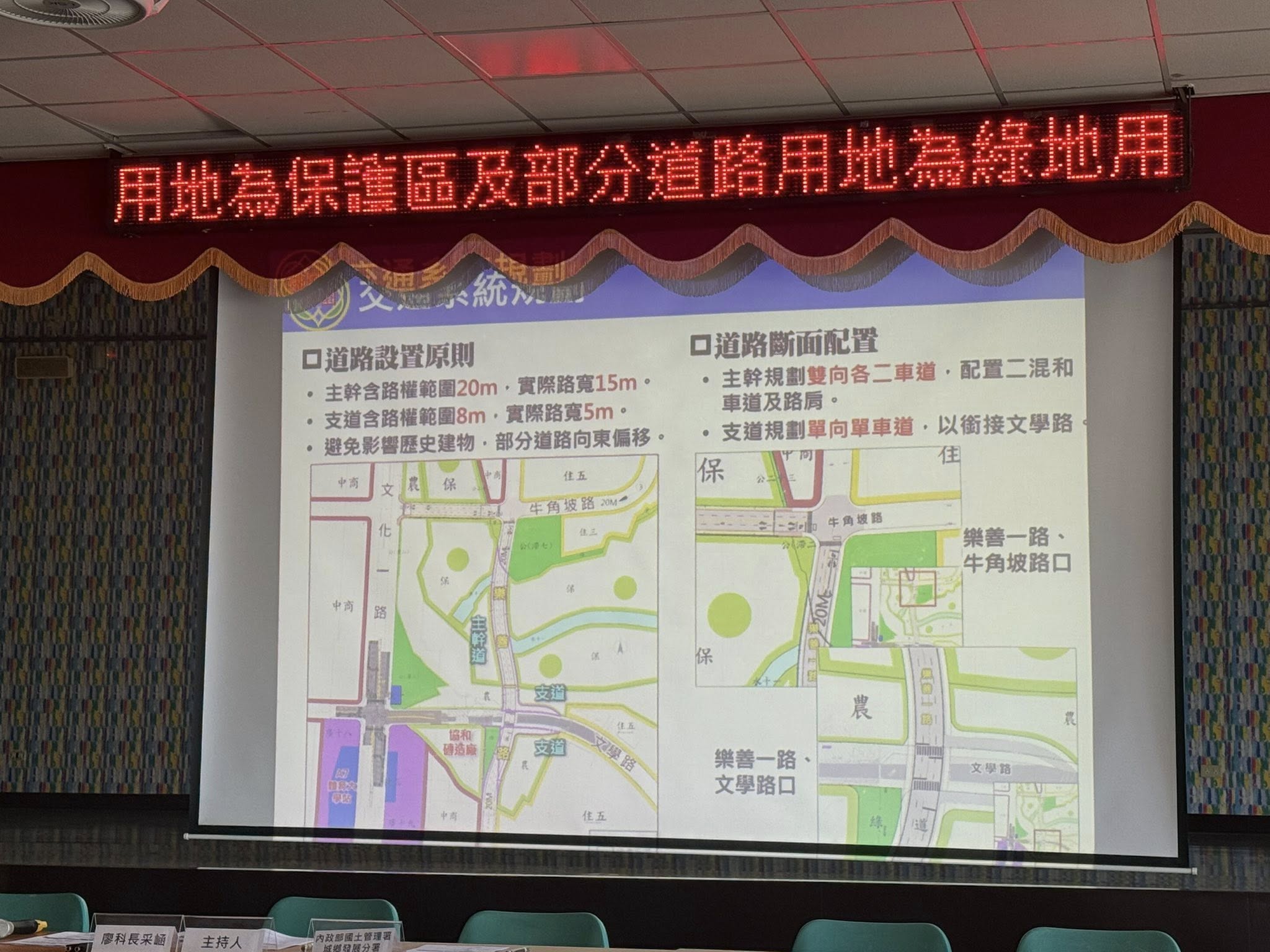

  • 道路設置原則
    • 主幹道(樂善一路):計畫路權寬度 20 公尺,實際路寬 15 公尺。配置雙向各二車道(含二混和車道及路肩)。
    • 支道:計畫路權寬度 8 公尺,實際路寬 5 公尺。規劃為單向單車道,用以銜接文學路。
    • 設計調整:為避免影響響應式歷史建物,部分路段向東偏移。
  • 拓寬路段:預計長度約 330 公尺,寬度約 20 公尺。

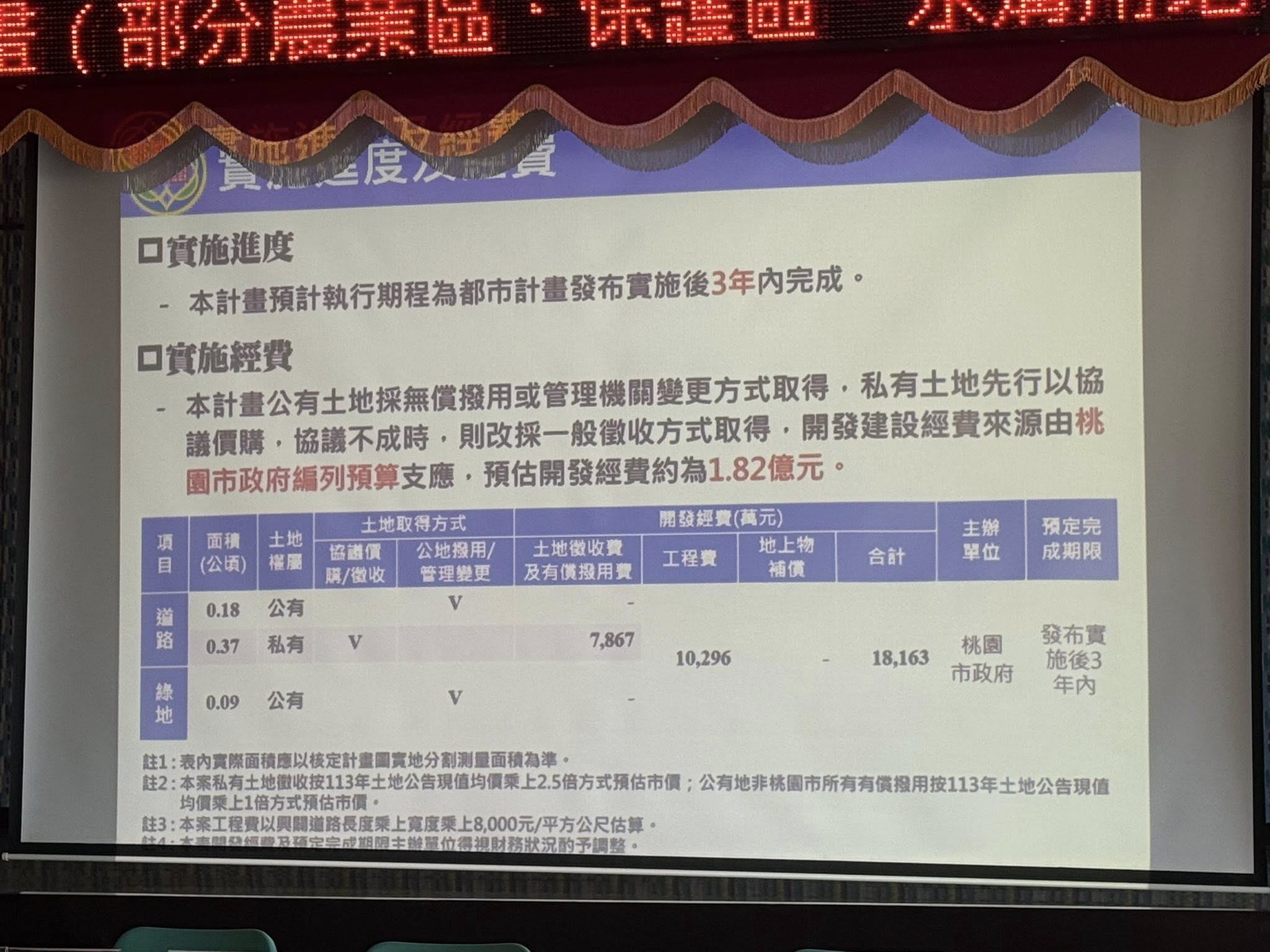

五、 實施進度與預估經費

  • 預計進度:計畫預計於都市計畫發布實施後 3 年內完成
  • 土地取得方式
    • 公有土地:無償撥用或管理機關變更。
    • 私有土地:優先採取協議價購,若協議不成則採一般徵收。
  • 預估開發經費:約 1.82 億元
    • 私有土地補償費:約 7,867 萬元。
    • 工程費:約 1.03 億元。
    • 主辦單位:桃園市政府。

六、 預期效益

本計畫完成後,將能有效分散文化一路的交通流量,改善龜山地區通往林口的通勤壅塞問題。若不執行此改善工程,預期未來該地區的交通服務水準將惡化至 E 級(嚴重壅塞)。


依據 李宗豪議員 2024/12/11 FB:

於 2024/12/10 日質詢都發局:

樂善一路打通
工務局道路規劃草案已經完成,於 11 月舉辦公展前說明會,目前正在準備變更都市計畫,我要求都發局變更進度要加快,未來樂善一路打通後,變一銜接變二,才能完善聯外路網,讓居民更加便利。

備註

樂善一路在原有的 A7 重劃區是由牛角坡段的樂善一路銜接合宜社宅的樂善一路。這項工程後來似乎被刪除了?

感謝宗豪議員能再次提出!希望能看到此項工程的再次被喚醒。 將對目前合宜住宅區的學童前往文青國中小的一大交通利多。希望有更多的議員加入催生此一工程案的實現。

當變一:文學路延伸案及變二: 牛角坡路延伸 兩案 加上 樂善一路開通 將給 A7 重劃區一個綠色區塊。如果能於其中建立樹梢步道 就能形成一個樹梢步道公園。 可以給 A7 重劃區一個美好未來的想像空間。
